土木工程实习日记15篇[优秀]

  一天就要结束了,我们对人和事情也有了新的看法,这时候十分有必须要写一篇日记了。那么日记有什么格式呢?以下是小编为大家整理的土木工程实习日记,希望能够帮助到大家。

土木工程实习日记15篇[优秀]

土木工程实习日记1

  实习日记1

  今天在现场会议室举行例会,各单位代表于上午9:00准时出席。各单位负责人提出了自己工作中存在的问题,和各个部分负责人进行协商沟通。我在会上也认真做了笔记,了解了各方沟通的方式方法。

  施工单位提出,现阶段为追赶进度,将在目前206人的基础上,增加施工人数,增加管理人员。也提出了大型机械定期维护检查,配合套管预埋的安装工作等问题。

  监理方针对之前的质量检查工作结果做了提醒,由于钢筋锈蚀严重,希望施工单位要做好钢筋除锈工作。对3#块的清淤工作需要进一步落实。在绑扎钢筋的过程中,纵筋过密,一定要严格控制纵筋间距。对一些诸如混凝土专项施工方案、套管安装的书面报告、浇注前的三方验收和试块留量方案等书面材料也在会上督促相关责任人尽快提交。

  建设单位着眼于安全施工的问题提出,上下基坑的安全通道要保证安全,尽快解决有问题的部分。要尽快解决基坑的排水问题,不要影响施工。另各方也就“绿色通道”、开工日期统一等问题进行了协商。

  我认为这种例会的形式非常有利于各方对现场情况的沟通。比如监理单位的很多资料、报告都不能按时获得,在会上提出来有助于其他单位重视,也能够更好的配合。这样一来提高了效率,也能顺利通过检查验收,进而保证质量,提高效益。

  作为一个新人,我在会上认真记笔记,通过会议也让我回忆起了一周以来看到的种种问题。感受到实际工作中交流是的一门学问,人与人之间的沟通是成功做好工作的基石。

  实习日记2

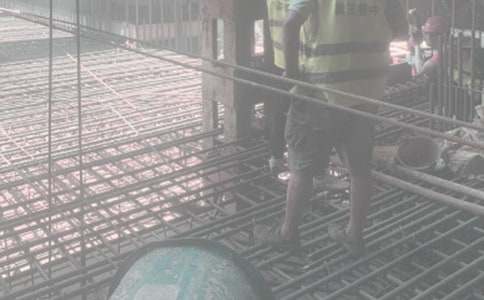

  今天上午天气不错,到了中午就比较热了。我中午回来被安排去监督混凝土浇筑,进行旁站工作,我只能说是超晒的。

  上午来的时候就发现了一些问题,负二层的墙柱浇筑时有一些混凝土就堆积起来了,漫过了楼板钢筋,土建监理也指出来问题让他们赶快弄平,不然影响后来的浇筑。下午浇筑的时候发现那里已经清理过了,在浇筑过程中工人们还是比较辛苦的,顶着炎炎烈日工作。也发生了一些小插曲,在后浇带处的钢筋网没有兜住,弄得楼板的混凝土一直往下淌,最后还是工人们过去堵住了,用木块什么的塞好了。

  浇筑混凝土的时候更亲身感受了混凝土的实际应用是什么样子,也看到可能因为赶工期,不是墙柱浇筑完之后再做楼板,而是一起扎完模板再浇筑。也看到了真实的浇筑设备和浇筑工艺,工人们有负责拉管子的,有负责指挥吊车的,有负责振捣搅拌的……都是分工明确。不知道为什么胶皮管子的地方有个小口,结果喷了我一身水泥浆,幸亏带了安全帽。

  浇筑的时间一般都是从下午开始,然后持续到晚上,前几次也是监理员晚上旁站。今天也不例外,我们都下班了他还没有走,还要坚守岗位,明天就可以回去休息了。我也发现,监理的工作有的时候还是比较辛苦的,这一旁站就旁站一夜,看来土建行业的工作强度还真是大啊。

  今天的收获就是终于知道混凝土是怎么用到实处的了。

  实习日记3

  上午参观了我们学校南区实验楼的施工现场,共十三层之高。我们到达集合地点后,头上都戴着工程帽;同时施工区的门上也写着:不戴安全帽者不得进如施工现场;由此可见在建筑施工当中首先要注意的就是安全问题!同时,为了确保施工能顺利进行和施工的安全,工地是要用砖墙围护起来的,只有建筑施工的各种车辆和内部人员才可以出入,我们实习是提前经过他们同意的!

  进到施工区,我们一眼就看到了科技楼的结构主体,当时结构主体给我的感觉就是不像建筑和不好看。这个可能是因为它和我所看到的过的已经建好并投入使用的楼不同。主体前面有个很大的场地,是堆放建筑材料用的,可以看到所堆放的建材主要是钢筋。在钢筋堆放区我们可以看到不同型号的钢筋是分开放的,而且还在其前面标明钢筋的型号和进场时间等信息。

  我们跟着老师上了楼,我们踏上用钢管和铁网搭接成的梯子,开始觉得很危险,四周都有伸出来的钢管或铁条。在承重柱的四周有很多构造柱,它们是用来加大墙的强度的,以避免因墙身过长导致容易坍塌。一路上去,我们看到上面几层楼板的支架还没有拆,这些支架是用钢管和模板组成的,钢管很密,可见要承受完全没有强度的混凝土板和梁需要很大的支撑力。

  上到第十三层,我观察了其中的几条梁和柱,就像老师说的:梁的下部是首力筋,主梁有九条,次梁有六条;上不是架立筋,主梁和次梁也不同;受力筋和架力筋之间用箍筋绑扎。柱子不一样,三四条梁要交汇于柱,就必然要使梁的钢筋穿过柱子,这样使得柱头的钢筋十分密集,同时浇筑混凝土时也要注意密实。板的配筋一般有受力筋和架力筋,受力筋在下方,分纵横两路;架力筋在上方,也是纵横两路放着。摆好的钢筋要用铁丝绑扎好,为了保证面筋不被踩低下去,还要用马蹄筋将其抬高……我们已感受到了浓厚的建筑氛围。

  实习日记4

  今天是我工作的第xx天。今天的工作还是放线。在今天中午下班的时候我和一个农民工一起回到生活区的,他是安徽的,一问年龄才知道他都60了。等到下午上班的时候,我仔细观察了一下这里的工人,有钢筋工,木工,壮工,焊工等,其中有几个高龄的,看到他们那样为了生活汗流浃背的辛苦的工作着,(其实自己何尝不是满头大汗)心里突然有了些默默的伤感。

  今天晚上八点的时候项目经理突然要开会,开会的时候经理说了许多的话,但是项目经理是江苏的,普通话说的不太好,没有听懂太多,但主要是强调工作时要缩小误差。但是由于自己刚才开会出去时匆忙,把手机忘在宿舍了,可是回来后发现自己的手机不见了,找了好长时间也没有找到,可能被别人偷了吧!突然对这里的人又有些了气愤。

  实习日记5

  今天上午,初次来到实习的地方,对它充满了好奇,很想到工地的各个角落一探究竟。

  梁工热情的接待了我,询问了一些关于我的情况,了解了我的专业,和要实习的内容后,也跟我介绍了这个工地的相关情况。接着拿出一大摞图纸,有结构图还有施工图等,梁工让我自己看图纸,有不懂的再向他或者其他师傅请教。

  虽然做过课程设计,但是和这些图纸比起来简直是小巫见大巫啊。打开图纸,首先感觉到的是它的规范性和严谨性。仔细一看,发现有的还是在学校学过的,还算勉强看的懂。有的复杂的还是要请教导师的。

  拿到基础及柱子的图时,感觉它很错综复杂,老是不知道该从何看起,于是鼓起勇气去问了办公室的另外一个师傅,他仔细认真地教我该如何看这副图,因为这副图是主楼和副楼画在一起的,所以看上去较复杂。他教我要先区分出主楼和副楼,然后再依照轴线一条一条去看,这样就显得清晰多了。

  总结今天觉得看图纸看到觉得乏味了,总感觉没有什么可以看的了,但是师傅一问起来还是会有很多不懂。

  实习日记6

  今天就室内作业了,今天又有两个任务,一个是计算、画表。另一个是整理草图。我负责计算画表。由于表比较多,而且计算要求准确,所以,一个表至少得两个人算两遍。

  我一共算了三个表,有距离测量表、水平角测量表、还有导线测量表。由于导线测量表是考试涉及到的题,记得那时候都没算对。所以这次我算的非常认真,最后我们两个人算得数据一致,很开心。在计算中我还发现了几个粗差数据,可能是由于当时测量人员读数错误或者是数据记错了,所以产生了粗差。在这里我们都经过多次检核,依依排除。

  通过算表,我挺有感触的。有的时候对于一个数据出错就要害的几个人算几遍,才能发现与剔除。所以在测量时真需要认真、严谨。以免出现不必要的麻烦。今天由于工作量比较大,所以还剩了几个表,打算明天由男生算,明天主要任务是画最后的大图,坚持吧!

  实习日记7

  昨天晚上8点开始浇筑混凝土一直到今天,于是我今天早上很早就来看混凝土的浇筑。还没有到工地就听见搅拌车的声音,搅拌车前停放着一辆泵送混凝土车,楼上的人正在忙碌的浇筑着另一个人还在忙碌着拿着震动棒震动混凝土使其均匀严实,浇筑混凝土是有先后顺序的,从屋面的一边逐渐往另一边浇筑。

  今天一天我都待在施工现场看工人打混凝土,学到了很多打混凝土的知识,例如混凝土自由倾落高度不得超过2m,如超过2m时必须采取措施,使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。

  我来到的这个施工工地,基础已经完工,开始支地下一层屋面的模板了。在刘工昨天给我们的大体讲解下,我们才明白这个工程是个由6栋小高层组成的住宅小区工程,是典型的框架剪力墙结构的工程,用的模板基本上都是竹胶模板,减力墙200厚,砌块墙有100厚和200厚两种。此时还有一部分工人正在绑扎钢筋。墙体的混凝土已经浇注完成,还用“SBS”改性防水卷材覆盖着地下室的外墙铺设一层防水卷材,工地上的工人忙的热火朝天,因为晚上就要开始浇筑屋面混凝土。

  实习日记8

  通过昨天对钢筋工技术培训的学习,今天又仔细观看了钢筋工人对钢筋绑扎的详细过程,并对不太清楚的地方进行了询问。对一些细节上的东西又了解了一下,下午在刘师傅的帮助下我把重点记录在笔记本上,相信这些要点对我们以后在工地上施工学习都会有很大的帮助。

  实习日记9

  今天上午我们参加了个会议,张师傅让我们做会议记录,我们说不会,他就说锻炼一下吧,我们也只好硬着头皮上了。会议是关于最近出现的小事故展开的,其实就是强调安全,质量,工期。

  会议后陈工看了我们的记录,要求我们以后要加强写作技巧的训练,不能这样只顾专业知识的学习。

  他对我们说:作为一名工程技术人员,应有一两方面的写作技能。一是写科技论文的技能,要能把技术性问题、科研成果等正确地写成技术论文,要主题明确,论点正确,数据精确,层次清楚,图文并茂,能很好地与广大科技人员作学术性交流。二是要有写科普文章的技能。能把深奥、复杂的技术问题,用深入浅出、通俗易懂的方法以及简易、直观的试验方法表达出来,为广大群众所接受。

  实习日记10

  9:00还是安排召开了周例会,施工单位首先通报了施工进度。然后他们提出一个问题,附近居民投诉工地6点以前就开始施工,影响他们休息,门口的燃气公司施工,水管被挖坏,致使工地经常停水,影响施工作业和日常生活。针对自己的施工情况,他们也指出现场临电要符合规范,大型设备要定期检查,做好记录。另外,为了迎接8月中旬市“创城”检查,现场一定要严抓安全文明施工,还要尽快拆除围墙,提前准备好标准围挡,以备更换。

  监理方先通报了昨天安全检查的结果,希望大家重视,并及时改进。并提出钢筋工一定要带安全帽,机械连接要按照规范要求做好,保证钢筋连接的质量达到施工要求。混凝土浇注要严格把关,成型之后不能有大面积的裂纹,养护要及时、到位,并且能保证观感。这些都是之前检查过程中发现的质量问题。在资料方面,也提出了相应的整改方案。

  建设单位依旧提出了自己关于加快施工进度的意见,为保证工期,要求尽快将4#和5#楼的施工方案拿出来,利用好南侧施工场地,下周上报。在施工具体措施上,希望基坑内要尽快抽水,将水位降到筏板以下,保证正常施工。针对北面围墙的整改也提出了自己的建议,督促各方协调合作,不要推卸责任。

  最后一天的工作,真是不舍啊,在工地上真的是学到了很多比课本讲的更具体的知识。更重要的是和前辈们学到了很多做人做事的道理。

  我的实习结束了,工地的建设还在继续,寒假的时候我还会回去看看大家的。

  土木工程实习日记大全 篇八

  今天还是在继续在刚刚浇筑好的屋面上跟着师傅们放线,同时我看到了绑钢筋的工人们用的'电轧压力焊把两根柱子的钢筋结长,以便连接上一层柱子钢筋,为了绑扎钢筋工作提前做好准备。

  土木工程实习日记 篇九

  星期五 晴

  我们参观了宝山校区的施工现场和已建好的教学教学楼。老师给我们讲解了土方工程,它们根据标高和地质情况决定填土还是挖坑。在地基前伫立着几个高高的吊塔,他们是用来安装和调运建筑材料的。同时为了确保施工的顺利进行,工地是要用砖墙围护起来的。只有工地内部人员和施工车辆才可以出入。我们实习也要进过他们的同意才可以进入,而且必须带上安全帽。到达施工现场后,我们看到有个很大的场地,它是用来存放建筑材料用的。主要是钢筋,没有水泥,砂,石之类的建材。这是因为现在许多的建筑材料都使用了成品化。不需要再在工地现场制作了。这样做,一方面,可以保证一些建筑材料的质量;另一方面,还可以的大大降低生产成本,从而提高整个工程效率。我们在工地上,在建成和未建成的工地间切身感受到建筑过程的艰辛责任的重大,感受到了建成建筑的雄伟和壮丽,对整个专业有了全面深刻的理解。

  以上就是我这一周的实习记录。

  星期一 晴

  今天上午8点整,我们土木工程的同学大一全体学生在计算机楼听实习动员大会,这是一个关于我们专业的讲座老师给我们讲了很多东西,开始告诉我们实习的安排,着重强调了安全性。接着便是土木工程概论的讲座,让我受益匪浅啊!老师讲了土木工程的发展史,当今的土木工程以及未来土木工程的走向。我很自豪我是三峡大学土木工程的一员。我爱我们的学校。老师讲的一些成功的例子很值得我们这些后辈去学习。

  通过这次讲座我对土木工程有了进一步的了解,更喜欢这个专业了,对这个专业也充满了好奇心,我会带着我的好奇心在三大努力学习的!

  星期二 晴

  今天天气很清凉,我们早早来到了水电楼门口,8点钟大家都上了车,我们今天去三峡大坝。好开心啊,三峡大坝是世界第一大坝,我们穿过了很多山,过了很多桥。还有三个隧道,真刺激啊!一路上我们好像一会儿在天堂一会儿又好像在地狱一样!大概用了一个小时,我们到了三峡大坝。我们参观了三峡大坝的三座大坝,还照了好多像哦。我照了一些大家都不敢照的像,可以留做纪念啦!

  星期三 晴

  今天我们去参观宜都和宜昌长江大桥!

  也是上午8点出发车子在汉宜高速公路上行驶了一个多小时,然后过了宜昌长江大桥,进入了宜都。宜都是个漂亮的地方,我们在江边小亭子里停了下来,走在沥青路上,是多么欢跃啊!接着三立公司的老总给我们讲了那条公路的建设情况,公路如何让规划路面如何规划,以及路边的情况和施工的问题!后来他又带我们去了三李桥参观了施工重地,讲解了整个环节,最后他带我们参观了工人是如何施工的,这让我们受益匪浅啊!

  星期四 晴

  今天我们正式区了宜昌长江公路大桥!

  下午一点做哟出发的吧,2点才到,不知道车是怎么开的。宜昌长江大桥是一座斜拉式大桥,下面水流湍急,大桥由两个桥墩支撑,中间是两个主柱,分别连着104根铁链子。这桥的设计很科学,但愿是自己人设计的吧!

  星期五 晴

  今天上午8点半我们又在计算机楼听了一个讲座,是关于土木工程发展的讲座。第一个老师给我们讲了关于道桥方向的知识,给我们讲了这个方向的前景,激发了我们对此专业的兴趣,第二和老师讲了关于建筑方面的知识,我没怎么认真听。因为我以后主修道桥的!

  总之这场实习报告让我学到了许多!

土木工程实习日记2

  土木工程实习日记1

  8月8日 多云

  由于昨日在工程验收的时候一不细心说到在学校只学理论知识,现场的工具基本上都不会用,那资料员小郑就表示在我实习期间让我把工程上要用到的基本工具都让我试一遍,这下好了,今日州哥让我跟着工人师傅到43号楼看打50线,因为打50线要用到激光安平仪。

  见到激光安平仪后才发现,原理和水准仪等都差不多,只是个头小了点儿而已,就不到70cm高,高度一次调好,主要工作就是完成调平工作,之后仪器打出一道红外水平线,直接沿着水平线打墨就能够了,动过手之后觉得这玩意儿科技含量的确很高,可是使用倒是一点儿都不麻烦。

  土木工程实习日记2

  xx月19日 晴

  今天是我工作的第十天。今天在我空闲之余我看了钢筋工人的绑扎钢筋,了解到绑扎钢筋的流程一般是先固定一侧的水平钢筋,将两端头的柱位置和垂直度控制好,再将竖向钢筋按画好的间距一一对应放置,再放置另一侧水平钢筋,绑扎相交点,挂拉钩和保护层。注意事项有:1.是否按图施工,绑扎成型的钢筋骨架,直径,品种,数量,间距,形状是否正确。2.绑扎成型的骨架外形尺寸是否符合设计要求,偏差是否超过规定,保护层厚度是否符合要求,构造筋是否符合构造要求。3.锚固长度,箍筋加密区及加密间距是否符合要求。4.钢筋接头:绑扎搭接,搭接长度,接头位置数量是否符合要求;焊接接头和机械连接,外观质量,取样力学性能试验是否达到要求,接头位置数量是否符合要求。为了熟悉配筋图和更多的了解钢筋,我拿着配筋图的图纸,和钢筋工绑扎的钢筋一一对应查看,发现了多处错误,有的是钢筋型号错误,有的是剪力墙柱的形状,当我把错误告诉负责人时,发现他和钢筋工的眼神不对劲的看着我,因为他们又得拆除重新绑扎难道这么多的错误与这么大误差将来就带进了整栋楼。

  土木工程实习日记3

  实习时间:7月14日

  实习地点:黑龙江八一农垦大学

  实习天气:晴

  虽然前两天测了很多,以为很熟练了,想的也很周全,但还是忘记了一些测量工作。经过昨晚老师的讲解与指点,我们小组发现了一个疏忽之处,由于我们的外围是一个大的正方形(在图纸上),要标坐标,去忘记测量坐标方位角了。

  今天早上组长由给我们开了一个小会,然后布置最后一天的测量工作。一开始我跟着测量方位角了,后来就去测草坪灯高线了。这一工作持续了很长时间,因为一直不太明白。由于草坪内有树,而且图也比较疏松,不好选点与架立仪器。两点之间距离太近了,就已花费很长时间,工作效率不高;两点之间距离太远了。有不好描绘等高线。真的花了很长时间讨论,后来我们按照老师规定的距离测的。当时等高线不知道具体怎么画。虽然老师在上课时讲了,但是我们都没太在意,没想到会画。所以后悔莫及,今天又查的资料,又问的同学,还好弄明白了。

  今天是最后一天外业工作了,所以晚上回来又整理了一下三天来的资料,以便明天分工与做表、画图。数据很繁琐,还好记录的也都很明了。期待着明天的室内计算工作,因为不用起大早了。

  土木工程实习日记4

  7月28日 星期五

  这两天都在联系cad,毕竟是基础嘛,一定要扎实了。我从做建筑设计的同事那借了一张比较简单的住宅平面图来作样图练习,画了一上午才画好两个房间,因为昨晚回去以后又看了会书,我知道了首先画图的时候应该建个图层。比如说,轴线是一个图层,通常是用红色点划线来表示,也就是说这张图上所有的轴线都是这样表示的,墙体、门窗、楼梯、细部、文字、标注等都应各设一个图层,颜色的设置最好是有所区别,看图和绘图以及修改时都会很方便。所以我一开始很认真的设置了图层,照着书一步一步做下来,虽然是慢了点,但是熟练了以后速度一定会提高的。

  土木工程实习日记5

  为了多学一些现场的知识,经同学介绍到了另一个工地。该工地是省农科院高新技术试验中心大楼,正处于地基基础施工阶段。

  今天是第一次来到施工现场,看到的基坑和支护结构,这些从前在路过工地附近的时候也都有看到过,但都部认识那些是什么?

  以前看到那些砖砌的基础梁和承台的模,都还以为是水池什么的,看到支护结构上钢管还以为是市政管道,现在终于知道那些东西的名称了。支护结构是用来支承四周的土方的,由工字钢和钢管组成,工字钢立在四周,钢管用来支承。

  桩都采用灌柱桩,直径为一米,承台尺寸因桩根数的不同而不同,高度都在一米左右,大的承台也有在两米以上的。

  土木工程实习日记6

  x月14日 星期一

  防水层的保护层已经基本上完成了,今天有大量的钢筋进场,要开始地梁,底板,承台布筋了!工地上也进了许多拉钢筋,弯钢筋和制作机械连接接头的机器设备,做出各种所需的钢筋形状放到工地上使用。钢筋运到工地时,应有出厂质量说明书或试验报告单,并按品种,批号及直径分批验收,每批质量热轧钢筋不超过60t,冷轧带肋钢筋为50t冷轧扭筋为10t,验收内容包括钢筋标牌和外观检查,并按有关规定取样进行机械性能试验。进场后钢筋在运输和储存时不得损坏标志,并应根据品种,规格按批分别挂片堆放,并标明数量,钢筋加工一般集中在车间采用流水作业法进行,然后运至现场进行安装和绑扎,钢筋加工过程包括调直,切断,镦头,弯曲,焊接,机械连接和绑扎等。

  土木工程实习日记7

  今天主要学习工地的图纸,这些图纸一般按专业类别可分为①建筑②结构③给排水④电气四个部分。每一部分的图纸又由目录,设计总说明,各种图纸和修改通知书组成。设计总说明是图纸设计进行必要的说明。如:

  建筑设计总说明中有:设计依据,工程概况,各个分项工程的做法(墙体,楼地面,顶棚,屋面,室外工程,门窗,油漆等做法和一些必要的说明门窗表等)。

  建筑部分图纸主要由平,立,剖面组成。

  结构部分图纸主要由基础,柱网,各层结构以及屋面平面图,梁板配筋图,屋面层配筋图,楼梯等大样图组成,电气和给排水施工图由于学得较少,有很多地方不懂所以也比较少看。

  土木工程实习日记8

  上午又是进行例行安全检查,由于天气逐渐炎热,我们也督促施工单位注意防暑降温工作,注意施工安全,避免发生中暑等现象。

  在施工现场,我们发现施工人员在木方上作业,这是绝对不行的。就在安全检查的时候塔吊就出现了一点小事故,真是太不配合了,总监指出塔吊吊物必须符合要求,严禁超载超量且绳索应当均匀绑扎。由于又开始搭设外墙脚手架,要求木板必须做到满铺且固定牢靠,实际施工过程中还是存在问题。依旧是老生常谈,模板支撑系统必须严格按照方案及有关文件执行。在检查上楼开关箱的过程中发现,其重复接地线未就近按规范要求接在避雷引下线钢筋上,要求立即整改,而且开关箱还存在出线不规范、乱拉线的现象。我们看到有的特殊工种工人没有穿戴检测合格的绝缘手套等劳保用品,这些都是不允许的。

  据悉下周将会有台风“梅花”过境,大雨将会影响市区,由于此次台风风力可能较大,工地各方都在忙碌着采取防汛措施,保证工程不被恶劣的天气影响。今天下午也在工地北侧增设了一些标识牌,一进工地大门就能看见,介绍工程概况和安全需知等问题,工地显得更规范化了。

  实习快要结束了,感觉还是挺舍不得的。

  土木工程实习日记9

  实习时间:7月12日

  实习地点:黑龙江八一农垦大学

  实习天气:晴

  土木工程测量实习终于开始了,我们很早就集合了。今天的任务主要是实地勘察,理清测量思路与分工。我们测的是生物馆以及其向南方向。绕了生物馆走了一圈,这么宽敞的地方,从来没想过要经自己收测绘一翻,但想想还是很兴奋,成功以后一定很有成就感。

  我们一边实地勘察,一边讨论整个测量流程,采用先整体后局部的原则,先踏勘选点,我主要负责记录数据,描绘简单草图。仅仅是记录就遇到了很多难题,既要把数据记下来又要标的明白,要有空间立体思维,在实际中指定一个点就要在图上标出来,一开始我有些手忙脚乱。有时候转动方向,在图上就反应很长时间才标识出来,有时也影响到了小组的测量进度,感觉很郁闷,后来经过同学的帮忙与探讨,我熟练了许多,还好并没记错数据。

  其实今天的测量工作进行的很不容易,因为今天早上两点半是世界杯决赛,同学们看完就出来测量了,大家都很疲惫,而且一开始还摸不清头绪,所以,今天主要是实地勘察,分工和选控制点,回来又整理一下数据,今天的工作就完成了。

  土木工程实习日记10

  20xx-01-04星期六天气:晴

  今天刚好是轮休日,不用上班,不过我在最近的工作中因为经常要放线,所以我就上网查阅有关测量放线的视频,以此来提高我的实际操作能力。并且查阅了关于测量的注意事项,总如下对于全站仪放线时的注意事项,说以下几点:

  1放线工作最好三人为一小组,一人负责看图以及操作仪器,另外两人配合定出点位(一人可将油漆、铅笔、木桩、铁钉、锤子、对讲机装入工具袋中携带,另外一人移动棱镜);

  2棱镜使用一段时间后要进行检验,当棱镜气泡居中后,长时间的使用有可能造成棱镜杆下部铁尖与棱镜中心不在一条铅垂线上,造成瞄准时的误差;

  3棱镜要面向全站仪方向,避免信号的无法反射;

  4间歇当中,仪器要处于测角模式中,因为测距模式会过多的消耗电池电量。

  土木工程实习日记11

  x月19日 晴

  今天是我工作的第十天。今天在我空闲之余我看了钢筋工人的绑扎钢筋,了解到绑扎钢筋的流程一般是先固定一侧的水平钢筋,将两端头的柱位置和垂直度控制好,再将竖向钢筋按画好的间距一一对应放置,再放置另一侧水平钢筋,绑扎相交点,挂拉钩和保护层。注意事项有:

  1.是否按图施工,绑扎成型的钢筋骨架,直径,品种,数量,间距,形状是否正确。

  2.绑扎成型的骨架外形尺寸是否符合设计要求,偏差是否超过规定,保护层厚度是否符合要求,构造筋是否符合构造要求。

  3.锚固长度,箍筋加密区及加密间距是否符合要求。

  4.钢筋接头:绑扎搭接,搭接长度,接头位置数量是否符合要求;焊接接头和机械连接,外观质量,取样力学性能试验是否达到要求,接头位置数量是否符合要求。为了熟悉配筋图和更多的了解钢筋,我拿着配筋图的图纸,和钢筋工绑扎的钢筋一一对应查看,发现了多处错误,有的是钢筋型号错误,有的是剪力墙柱的形状,当我把错误告诉负责人时,发现他和钢筋工的`眼神不对劲的看着我,因为他们又得拆除重新绑扎难道这么多的错误与这么大误差将来就带进了整栋楼。

  土木工程实习日记12

  x月x日多云

  按照约定,我是8:30到岗的,从学校到工地也就十分钟的车程(自行车),8点起床、吃饭,之后准时到岗。漫长的假期过后第一次在早上起床、骑车去做有意义的事情,那种心境想必大家都懂的。由于施工已是后期,什么放线了、地基处理了统统没有被我看见,唉,小杯具一下!

  见到x,他说,“今日你就看看面砖吧,注意所贴面砖的平整度、砖缝宽度、以及面砖颜色深浅的比例是否贴合工程要求。”在他详细的给我讲解了楼房面砖的相关知识及再三叮嘱注意自身安全后,我奔赴在了施工现场,整个六层24户型的楼房原先砌面砖的也就四个人,在工人们的手下,打线、砌砖、抹缝一切都是那么的熟悉与简单。

  真想动手试试,可又一想,不在其职、不谋其政,再说还是个实习生,别给工程添麻烦,于是紧遵x教诲只是看了看、瞧了瞧哪些地方不贴合工程要求并记下方位,之余,什么也没有做。

  土木工程实习日记13

  今天工地上不再做防水层,所以就根据所看到的学习一些涂料防水层的施工的一些规定和要求,具体如下:

  ① 涂料涂刷前应先在基面上涂一层与涂料相容的基层处理剂。 ② 涂膜应多遍完成。涂刷应待前遍涂层干燥成膜后进行。 ③ 每遍涂刷应交替改变涂层的涂刷方向,同层涂膜的先后搭接宽度宜为30~50mm。

  ④ 涂料防水层的施工缝应注意保护,搭接接缝宽度应大于100mm,接除前应将其甩在表面处理干净。

  ⑤ 涂刷程序应先做转角处穿墙管道,变形缝等部位的涂料加强层后进行大面积涂刷。

  ⑥ 涂料防水层中铺贴的胎体增强材料,同层相邻的搭接宽度应大于100mm,上下层接缝应错1/3副宽。

  ⑦ 涂料防水层的施工质量检验数量应按涂层面积每100平方米抽查一处,每处10平方米且不得少于3处。

  ⑧ 保护层要求与卷材防水层一样。

  土木工程实习日记14

  7月29日 星期六

  星期六也上班不知道是不是设计院的特色,虽然院长没要求我一定要来,但是既然来到这里实习,就要和上班一样,反正在学校里也没什么事做,在这里还可以画图学本领呢。通过几天的旁站(就是站在旁边看这里的人画图),我发现每个人的画图思路都不一样,同样的目的却可以通过不同的方法去达到。如何做到最快,不光是要靠敲击键盘速度和灵活的鼠标运用,更重要的还是由画图思路来决定的,如果思路不对,可能会让我们在画图的过程中走弯路,做重复劳动,甚至是无用功,白白浪费了宝贵的时间。所以说思路很重要,要想掌握正确的绘图思路,也是必须要靠长期的绘图经验积累,多思考,多总结。

  土木工程实习日记15

  x月12日

  今天去工地参观路面摊铺施工:

  沥青混合料可用人工或机械摊铺,高等级公路沥青路面应采用机械摊铺(个别三角段人工摊铺)。沥青混合料摊铺机有履带式和轮胎式两种。二者的构造和技术性能大致相同。本工程用的是山西中大机械集团生产的dt1600大宽度、抗离析摊铺机。沥青摊铺机的主要组成部分为料斗、链式传送器、螺旋摊铺器、振捣板、摊平板、行使部分和发动机等。

  碾压:石油沥青混合料(下、中面层)的压实按初压、复压、终压三个阶段进行,拟采用以下机械组合:组合ⅰ:初压:双钢轮压路机初压(静压)一遍(不低于13x℃);复压:胶轮压路机静压2遍,双钢轮压路机重振2遍;终压:双钢轮压路机静压1~2遍。组合ⅱ:初压:双钢轮压路机初压(静压)一遍(不低于13x℃);复压:双钢轮压路机重振2遍,胶轮压路机静压2遍(两者交替碾压至压实度达到要求);终压:双钢轮压路机静压1~2遍

土木工程实习日记3

  作为新生的我们,必须要对我们所学习的专业有个感性的认识,因此,学校给我们大一新生安排了为期近一周认识实习,下面就是我记录的实习情况,以及一些在实习过程中或之后的感悟与思考。

  7月5日星期六

  今天是实习的第一天,天气非常炎热,上午,老师给我们做了实习动员,着重给我们强调了一下几点:

  1安全第一,要处处注意安全;

  2严肃对待实习,要端正态度,每个人到要参加,不可以随便缺勤;

  3一切行动听指挥,不要擅自独立行动;

  4在实习中可以帮助我们这些大一新生对土木工程有个感性的基础的认识,为将来的专业课程的学习打下良好基础。

  今天我们实习的目标是我校的本部,因为本部是新建的,好多建筑具有现代的风格。我们首先来到体育馆,在里面,我们参观了篮球场和羽毛球馆。我们来到顶层遮阳棚是网架结构。老师还讲解了体育馆的好多结构。通过老师的介绍使我们了解到作为公共设施的体育馆,必须考虑以下几点:

  1、进出场地的方便;

  2、活动场所宽广;

  3、有足够的建筑强度;

  4、造型美观,给人以艺术的享受。

  随后,我们来到学校的图书馆,图书馆是本校的标志性建筑,21层楼,非常宏伟。离学校很远的的地方就能看见这座挺拔的建筑。图书馆的`最顶端是几根柱子,柱子之间用横粱连接起来。当我们问老师为什么要这样时,老师答到:“一方面是为了美观,另一方面是为了稳固性。”

  下午我们在老师的带领下,我们参观了本校的教学主楼。在学校的教学主楼,我们了解到了变形缝的相关知识,总体而言,变形缝是用来抵抗因种种原因而造成的两个或多个建筑物之间的产生的形变,其主要分为:

  1升缩缝;

  2沉降缝;

  3抗震缝这三个大类。

  老师还向我们介绍到,当楼板要承受很大的荷载,而楼板很宽时,其间必须加梁。

  接着,我们参观了主校区的建工实验室。主校区的一个实验室中一部分是对建筑材料应力和变力的实验室,另一部分是混凝土养护实验室。我们首先参观了建筑材料应力和变力的实验室,实验室里最引人注目的是两台钢材压力试验机,地上放着许多试件。听老师介绍,它可以产生3X吨的压力,钢筋在上面可以有两种测试方法,一种是拉伸测试,一种是下压测试。

  后面还有一些机器,主要是做混凝土试件压力测试,石子,黄沙,水泥沙浆的强度,易和性测试。然后还有混凝土培育室,里面24小时保持高温高湿,由于现在没有使用,所以我和几个同学进去看了一下,里面的一排排铁架子上放着几个立方体的水泥块,天花板上还有像消防喷头一样的东西,听老师介绍这些喷头可以使房间里保持高湿的环境。然后我们来到水力测量实验室,里面有许多精密的实验设备,老师说将来我们学专业课程的时候将来这里做实验。

  7月6日星期日

  今天是实习的第二天,老师在车上就跟我们说:“今天主要去市区参观一些有名的,有代表性的建筑。”

  车来到一座还没建好的建筑前停下,我们下了车,因为天气非常热,我们只能围着老师站在一小块阴凉的地方。老师指着这座还没建好的建筑说:“这座本来将是一个非常宏伟的建筑,但由于技术人员出现错误,导致没法完工,看来只能拆除拉,现在就是一片废墟啦!”

  过了一会儿,老师指着这个废墟意味深长地说:“以后大家即使不能建造出非常优秀的建筑,也不能做出这种浪费资源的事情来——建造出这种废墟的建筑。”

  随着,我们来到市红谷大厦,多麽宏伟的一个建筑啊!在环境优美的红谷滩新区,红谷大厦可算得上是个标志性“人物”了,设计者将其设计成一座以行政办公为主的现代化高层综合写字楼。它的外型可漂亮了,两座26层的弧形塔楼和三层裙楼,建筑高度99米。其中,每楼层建筑面积4X1X平方米标准层,总建筑面积12.52万平方米。

  红谷大厦还创造了一项纪录呢——迄今为止江西省范围内单体建筑面积最大的建筑工程。设计人员还给它设计了真空隔音幕墙,让在这办公的人不受外界的干扰,并且还安装了全智能化控制系统,成为了真正的节能建筑和智能建筑,让它更加美观实用。去年12月25日,南昌市3X余个市直机关陆续搬到这来办公,让需要办事的广大市民及海内外客商省了不少事。

土木工程实习日记4

  20xx年xx月xx日星期xx天气:xx

  今天是我实习的第一天,因刚来工地对一切都有还不了解,所以工地领导指定技术员李工做我师傅带我,教我实习期间的学习内容。李工今天给我的任务就是熟悉施工现场及工程概况。从工地门口的牌子我得知本工程为本县民营企业——甘肃华盛文化影视有限责任公司投资15亿元建设的陇西影视城项目。该项目前期投资4.9亿元,一期工程从今年2月份动工建设,其中古国影城、影视乐园、渭水风情街、渭河景观工程建设中涉及到的土方及基础设施均已开工建设。目前,影视乐园和渭水风情街土方工程正在施工中,投资8100万元。同时,渭河景观工程的左岸防洪堤及导洪墙等工程正在浇筑施工,影视城主大门、大殿等工程已开工建设,力争在8月底前完成电视剧拍摄所需场景建设。与此同时,公司独家投资6000万元,联合甘肃广播电影电视总台,拍摄著名编剧王守义创作的35集电视剧《皇普谧传奇》即将在此开拍。看到这里,我不禁为能来到这个项目暗自感到一阵兴奋,说不定还能见到一些影星。据了解,陇西影视城位于县城渭河北岸火焰山,西起渭河大桥,东至红山头,占地面积约2800亩,其中河滩地400亩,山地800亩,渭河景观水面1600亩,由深圳生态旅游文化设计公司完成总体策划及概念规划,按照“一园一城一谷,一带一街一景”的功能布局,分影视乐园、古国影城、养生谷、丝路文化带、渭水风情街、渭河景观六大板块建设,工程分两期建成,二期工程计划于明年5月份开始建设。

  看完工程概况,来到现场我注意到本工程目前主要处在土方阶段,只有个别附属建筑开始了基础及主体施工。尽管跟效果图相比还处在初级阶段,但我还是很高兴。因为这样我可以从基础开始学习完整的施工程序及施工工艺,期待着明天我这小师傅可以教我正式的施工内容。

  20xx年xx月xx日星期xx天气:xx

  今天是我实习的第二天,来个一大早想着师傅怎么着今天也该教我一些简单的施工技能。没想到刚进办公室就看见李工已经上班了,看我进来便给我分配任务,让我先熟悉他手头一摞厚厚的安全资料,然后去现场看看相关安全事项。他告诉我进了工地就要安全第一,所以先从安全做起。我翻了翻资料都是一些安全交底、入场教育、试卷及安全方案等。翻出一份土方安全技术交底,正直土方开挖乘着学习学习。首先,进入施工现场必须正确佩戴安全帽。其次,基坑开挖过程中要加强边坡稳定监测,监测过程要有记录,并确保数据真实有效。如果夜间施工时,施工现场应根据需要安设照明设施,在危险地段设置红灯警示。人工开挖时,两人操作间距应保持2~3m,并应自上而下挖掘。用挖土机施工时,挖土机的工作范围内,不得有人进行其他工作,多台机械开挖,挖土机间距大于10m,挖土要自上而下,逐层进行,严禁先挖坡脚的危险作业。最后,开挖过程中如发现滑坡迹象(如裂缝、滑动等)时,应暂停施工,必要时,所有人员和机械要撤至安全地点,并采取措施及时处理。随着土方开挖的进度,行车道路两侧的栏杆必须紧跟着往后退,确保运行车辆不在地下已挖空的部位运行,有专人负责监督管理。没想到看似简单的土方开挖光安全就这么多的条条框框,让我想起大门口那句标语“高高兴兴上班来,平平安安回家去”。

  下午来到工地看到现场有好多的标语,有些事口号,但大多数还是关于安全的。还有不少的带有警示性的,凡是有危险的地方就有防护及标语,正应了那句话“安全无小事么”。

  20xx年xx月xx日星期xx天气:xx

  今天是我实习的第三天,师傅告诉我今天1#地块正在进行挖桩施工让我前去看看。于是跟着师傅来到挖桩的地块,师傅告诉我首先在场地三通一平的基础上,依据设计图纸基础平面布置图和现场的轴线控制点,确定好桩位中心点,以中点为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周。然后开挖第一节桩孔土方:开挖桩孔应从上到下逐层进行,先挖中间部分的土方,扩及周边,有效地控制开挖孔的截面尺寸。每节的高度应根据土质好坏、操作条件而定,一般以0.9~1.2m为宜。由于土质不是很好,所以需要安装护壁圆木模板,继而浇灌混凝土护壁。达到第一节的开挖深度1m时,安装护壁模板,绑扎护壁钢筋,浇筑护壁混凝土形成井圈。护壁模板采用拆上节、支下节重复周转使用。这样就可以不断的往下挖,直至挖至卵石层。最后就是检查桩位(中心)轴线及标高:每节桩孔护壁做好以后,必须将桩位十字轴线和标高测设在护壁的上口,然后用十字线对中,吊线坠向井底投设,以半径尺杆检查孔壁的垂直平整度。随之进行修整,井深必须以基准点为依据,逐根进行引测。保证桩孔轴线位置、标高、截面尺寸满足设计要求。如果桩中心位置偏差为50mm。桩垂直度偏差为0.5%即认为合格。

  尽管师傅的一番话我有一半听不懂,但还是学到了不少的知识,相信随着时间的推移对这些将会慢慢消化吸收。

  20xx年xx月xx日星期xx天气:xx

  今天是我实习的第四天,因师傅有事让我自己去2#地学习土方开挖的程序。只见场地内有几台挖机和十多辆运土车忙碌着,从施工员哪儿我得知土方开挖的基本程序为:场平→建筑放线→放出挖土灰线→基坑开挖→人工清槽。而且开挖过程中因注意:合理确定开挖顺序、路线,基坑开挖深度,土方开挖从上到下分层分段依次进行。在开挖过程中,应随时检查坑壁和边坡的状态,以防塌陷。开挖基坑,不得挖至设计标高以下,在设计标高以上暂留20cm左右土层不挖,超平后,由人工挖出。在机械施工挖不到的土方,应配合人工随时进行挖掘,并用竹篓把土运到机械挖到的地方,以便及时用机械挖走。在基坑大开挖完成的前提下,对电梯基坑、集水井、部分独立基础、条基等需继续开挖部位进行局部开挖,要求保证独立基础尺寸的前提下,周围要有50cm的工作面,保证后期钢筋绑扎和砼浇筑的顺利进行,基础开挖放坡比例为1:1。每一步土方开挖前,对作业人员进行交底,不然工人很容易干错。累了一天,让我认识到作为一名施工技术人员不单从事脑力活,一定程度上更需要体力活。

  20xx年xx月xx日星期xx天气:xx

  今天是我实习的第五天,今天终于有一批桩挖孔工作结束需要浇筑混凝土。浇筑从早上七点开始,本工程灌注桩采用的混凝土强度为c35商品混凝土。混凝土浇筑以泵送为主,人工运输为辅。由于昨天施工员已经安排工人再次清理孔底虚土,排除积水,所以一早就直接对已验收的桩孔可开始浇灌混凝土。因本工程位于渭河边,所以桩基都不是很深。可采用串桶分层灌注,每层灌注高度不得超过1.0~1.5m,分层捣实直至桩顶。串桶中间用尼龙绳牢防止脱落伤人,串桶下口离现浇砼面保持在2m内,随砼面增高,逐节拆除,桩顶砼在砼初凝应抹压平整,避免出现塑性收缩裂纹或环向干缩裂缝,其表面浮浆应及时凿除,以保证有良好的连接。每根桩芯砼必须一次性浇灌完成,所以商品混凝土必须供应及时,看来陇西的商品砼还是很给力的,基本没有出现断货现象。桩芯浇灌完成应严格控制每根桩顶标高,并在护壁上刻出标高控制标志。但为了保证桩身混凝土质量,本工程桩顶标高以上超灌高度为50厘米。最后每根桩还的留置试块,桩芯每一工作班不小于做二组试件,一组作为标准养护,一组作为同条件养护,以备查验。

  20xx年xx月xx日星期xx天气:xx

  今天是我实习的第六天,因工期紧项目部决定无论如何今天1#地要将塔吊基础钢筋绑扎完成。早上起点便对塔吊基础定位放线,用反铲挖掘机将表面粘土挖至持力岩层,并配以工人及液压破碎机进行基槽底部及侧壁进行修整平顺。9点左右对塔吊基础以c20砼浇筑100厚垫层,砌240砖胎模,砂浆为MU7.5水泥砂浆。由于打完垫层后需一定时间才能上人,故工人都去继续挖桩。估计到晚上10点左右方可上人,所以师傅要求我今晚加班。大约晚上10点半钢筋工来到现场开始钢筋绑扎。他们严格按照所给钢筋型号及顺序进行排布安装绑扎,做到定位、标高准确、满足保护层要求,安装完成以后塔吊预埋件的安装也严格按照塔吊厂家所提供的规格和定位尺寸的要求进行,在基础上部钢筋安装的同时进行预埋件的定位与安装并采取必要的加固措施,完成后对其进行定位复核。最后一道工序还的水电专业的上场,他们将在塔吊基础内钢筋网做防雷接地,用-4x40扁铁引上与塔吊标准节底座焊接。等主体施工时还需与建筑接地焊接。

  20xx年xx月xx日星期xx天气:xx

  今天是我实习的第七天,今天的任务当然是对昨天晚上完成塔吊基础进行混凝土浇筑,不然昨晚的加班可就白辛苦喽。师傅告诉我塔吊基础砼浇筑应一次连续浇筑,因塔吊属于大体积砼,当砼温度与环境温度相差大于25°时,应采取降温措施。

  八点左右泵车已经架设完毕,浇砼车也很及时就位,浇筑正式开始。师傅也饶有兴趣的介绍其相关事宜,承台砼坍落度宜为140-180mm,砼土车到工地后应检查坍落度,浇筑时若感到砼流动性过大,需要减少坍落度,应及时和厂家人员联系进行调整,施工中任何人不得向砼中加水,以确保砼的水灰比。使用插入式振动器,垂直振捣与斜面振捣相结合,振捣时要“快插慢提”快插可防止先将表面砼振实而与下部砼产生离析,慢提可防止拔出振捣棒时造成空洞。振捣时要插入下层砼5cm左右,每一点振捣时间,对塑性砼一般为20s-30s,插点要均匀排列,可以排行列式或梅花式。

  大约9点左右浇筑完成,振捣完成后承台顶面进行抹平。剩余工作止呕覆盖和洒水养护至强度100%了。由于昨晚加班,师傅让我下午休息,看来这个小师傅对徒弟还是不错的嘛。

  20xx年xx月xx日星期xx天气:xx

  今天是我实习的第八天,今天的'工作又回到了土方开挖。只是师傅让我走的并不是技术方面,而是对基坑的安全防护。之前几天完成的电梯井坑因短边长大于150cM,须设置扣件接钢管而成的网络,并在其上绑扎满铺脚步手板。对集水坑短边长150cM以上的洞口,四周设置了1.5m高防护栏杆,扫地杆离地10cm,腰杆距离扫地杆60cm,上面水平杆距离腰杆60cm。并在底部设置20cm高的挡脚板、洞口下张挂水平网。沿基坑周边设置围挡,设置1.5m高的立杆,间距3m,扫地杆离地10cm,腰杆距离扫地杆60cm,上面水平杆距离腰杆60cm。立杆底部设置1.5m高的纵向横杆。纵向横杆中点设置在立杆低端,并在立杆处设置斜撑,斜撑设置在靠现场外侧。基坑马道设置了1.2米高(60cm一道)的两道防护栏杆,立杆间距小于2m。底部设置20cm高挡脚板,挡脚板刷黑黄相间20cm的油漆,倾角45度。通道坡度1:6为宜,底部满铺5cm厚脚手板并采取固定措施,挡脚板上设置3×3cm的防滑条,间距不大于30cm。通道宽度不小于1.5m,侧面挂密目网。

  虽然累了一天,但总归学到了不少的东西。

  20xx年xx月xx日星期xx天气:xx

  今天是我实习的第九天,今天的任务可谓艰巨而光荣。项目部派我给大家发放防暑降温用品。随着夏季高温天气的到来,为保证施工作业人员安全、健康。项目购置了一批防暑降温药品需发放到工人手中,看来现在建筑工人的待遇也提高了,值得庆幸啊。查了查相关东西。气象学将日最高气温大于或等于35摄氏度定义为“高温日”,连续5天以上“高温日”称作“持续高温”。气温过高,人的胃肠功能因受暑热刺激,其功能就会相对减弱,容易发生头重倦怠、胸脘郁闷、食欲不振等不适,甚至引起中暑,伤害健康。在施工作业现场尽可能采取防晒措施,多洒水保持清凉舒适环境,对长时间在烈日下作业人员要进行轮班调换,避免高温作业时间过长。多喝水,特别是盐开水,随身携带防暑药物,如:人丹、清凉油、风油精等。取有效的防暑降温措施,加强对工人防暑降温知识的宣传,合理调配工人的作业时间,避免高温时段室外作业,减轻劳动强度。

  下班时间我看到食堂为大家免费提供绿豆汤,冰糖煮粥等。各分包都纷纷响应项目号召为农民工兄弟着想。累着,并快乐着。

  20xx年xx月xx日星期xx天气:xx

  今天是我实习的第10天,今天又有一批桩成孔需验收。由于我上次已经对验收程序有所了解,这次我更想了解的是钢筋笼子的下料。所以跟师傅请示特意去钢筋加工厂看看这项工艺,来到钢筋加工场才发现什么叫热火朝天。熟练的工人经过认真的研究,计算出各种不同直径的钢筋最优的下料长度,下料过程中要考虑到钢筋接头位置应错开,以及墩身钢筋的预埋长度,并要求在保证满足规范要求的基础上,做到充分利用原材料,降低损耗。记得书本上讲过按规范要求钢筋接头位置应错开,以保证接头长度区段内的钢筋接头数量不大于50%;在同一根钢筋上应尽量少设接头。在“接头长度区段”内,同一根钢筋上不得超过一个接头。在这里这些熟练的工人想必早已把这些烂熟于心啦。

  我注意到现场专门有一名质量检查人员,他告诉我丝头检验有四个要素:剥肋光圆尺寸、螺纹中径尺寸、螺纹加工长度、螺纹牙型。剥肋滚轧直螺纹现场质量控制的核心是丝头加工质量的控制,因此加工丝头的检验至关重要。

土木工程实习日记5

  x月11日 暴雨

  今天暴雨,打死我我也不会再去工地了,算是放假一天,在宿舍玩儿过去了。

  x月12日 中雨

  43号楼工程验收,今天没有再测角,因为那个工作实在是太简单了,是个男人就应该选择一项体力加智力的活才有风度。于是背了验收所用到工具中个头最大的一个—靠尺。

  靠尺,不知道名字的由来,可能是由于要靠在墙上使用就叫靠尺吧,是用来测墙体的垂直度及估计墙面的平整度的,流程大致是这样,把靠尺沿墙面放垂直(前后靠墙、左右垂直,有水准气泡可观测),看靠尺沿墙面的垂直偏差是否在5度以内,若是则合格,再根据墙体与靠尺的局部间隙估计平整度,按1—5五级标注在所测墙体之上,完工。

  x月14日 小雨

  由于下了N天的雨,也正是这雨给我找了点儿活,作为楼号长的州哥逃不掉对工程质量负责,事情也多,今天就特请我帮他查查房屋渗水墙体的具体方位。

  这工作想来不难,看看有没有大面积的湿印而已,可是我该怎么描述墙体的方位呢,46号楼东西两座4x户、47号楼单座24户,这有多少面墙啊~郁闷了好半天,用文字描述也太复杂了吧,一面墙我要写多少字啊!于是,跑到项目部,跟那个年龄不大的材料员说了下情况,她便印了各楼层的图纸给我,标注一下就OK了,嘿嘿,我是不是很聪明!?

  x月15日 阴

  今天没有动手,就是在楼层内看了看工人师傅们的各项施工,最主要的呢是见习了一下屋顶防水处理。

  在对屋顶坡度设置、下水管线设计、女儿墙外高内低的施工手段了解之后,特别观看了防水卷材的铺设。据我观察,工程所采用的方法应该是热熔法,流程大致是这样的:清理基层→涂刷基层处理剂→附加层→热熔并铺贴卷材→热熔封边。

  说实在的,第一次见到这种施工工艺,一种不展开卷材边加热烘烤边滚动卷材铺贴的方法,拿着火枪烧卷材,看着有些危险,工人师傅们还时不时的拿火枪去烧燃料瓶,虽然知道从经验方面不会出事儿,只是更有利于提高燃料瓶内部压力以更好利用燃料,但我还是躲得远远的。

  x月16日 阴

  先引入一个名词“砖面勾缝”,砖面勾缝是指对砖墙的砖缝或石头墙的石头缝用水泥砂浆(也可加颜料)进行处理,使其视觉效果明显,同时也保护墙体结构。想必都已经猜到,今天就是学习砖面勾缝相关工艺。

  了解一下施工所用材料、看一看工人们的现场施工,就这么清闲,在近来的这些施工工作中,我也就只觉得处理砖面勾缝最清闲,一手拿一平板托着材料、一手拿一工具将材料捣实在面砖间隙之中,想必这活我是可以不用适应就能干得了的。

  x月17日 大雨

  又是大雨,躲在项目部打发时间,十几天在一个工地就算不认识面子也熟悉,气氛融洽了、话也就多了。

  谈了谈土木工程的就业及发展前景后,他们邀请我去宿舍打牌,我死活就没去,说看看工程的一些资料,了解一下工程的相关信息,抱着电脑把工程中非隐私的资料都大致浏览了一遍,管理、材料、施工还有部分法规,相当多的不明白,问也不太好意思问,只是觉得自己回去该到图书馆去好好了解了解土木及其关联学科的知识,来提升内涵、满足今后工作需要。

  x月1x日 中雨

  焊接,以前总认为与土木不怎么相关,今天终于知道自己错了,因为我今天在观察楼梯扶手的焊接。从立柱、面管再到横杆的焊接顺序及跳跃式的'焊接工艺加上节点打磨、连接处抛光、错台处高度找平等后期处理也不无使我增长见识。

  下面介绍一下什么叫抛光,因为州哥第一次给我说的时候,我从骨子里不知道抛光这东东是干什么用的,后来百度了一下,原来,抛光就是利用机械、化学或电化学的作用使工件表面粗糙度降低以获得光亮、平整表面的加工方法。

  x月19日 多云

  早上接到电话,州哥告诉我说今天他要到市区取工程图纸,我就随便在土地上转悠准备趁工人们休息时和他们聊聊天,反正没人管了,一直也有这个想法,今天终于能够如愿。

  恰巧上到四楼,一师傅正在砌窗洞,见到我手里拿着图纸进来以为我是工程上的管理人员,便问我:“这个窗洞部分墙体超出面砖好像有问题,无法砌筑,您看看是怎么会事儿?”呆了我,从来没有想过我会有机会替工人们解决工程上的问题,再一想,21世纪的本科生啊,怎么能够说“不知道”,仔细一看,原来是这么会事儿:窗洞一侧凹陷像是凿过,另一侧凸起像是补添,想必是窗洞在留洞时留错了位置,之后进行了修正,而砌面砖则在修正之前完成就造成现在这个样子了,拿出图纸看了看窗洞至两侧墙体的位置,果然如此,于是告诉那师傅,就按窗洞成型尺寸砌筑,不用管那面砖,面砖回头再重新贴过。问题解决后还是满骄傲的自己~

  之后就满是自信的和工地上的工人们聊天,了解他们生活、感触生存艰辛,却又是另一番滋味。

  x月20日 多云

  今日,作为州哥的小跟班,帮他拿着笔、纸、尺、激光测距仪等到各单元、各户找找施工中存在的问题,也就是挑毛病的我觉得,无论如何,留意、留心总有所学,也为今后在工作中应该注意什么样的问题奠定了些许基础。

  至下午,实习即将画上句号,留恋的感觉油然而生,心绪再添新愁~再爬爬楼梯、钻钻楼层、看看工人们的工作,咀嚼工地生活的忙碌与孤独,将来,我就是要在这样的环境下度过不知多少年的岁月。

  x月21日 多云

  实习的最后一天,没有什么任务,就是和州哥酣畅淋漓的聊了好多,他是河南新乡人,08年毕业然后就在现在这个单位工作直到现在,他告诉我,刚毕业一定要吃得住苦,一定要能够坚持,要勤奋、要动手、要低调的学习,更要注意锻炼自己的交际能力。

  临走了,作为实习导师,在寄予希望的同时向我提出建议,他说我这人不喜欢说话、也不怎么会玩儿,以后在工作中如果能改变一下或许会更好。体会工地生活,可能和其它行业有所不同,周围人际环境复杂,上至领导、下至工人,加上突发事件的确不是很好应付,怎样让领导赏识、怎样和同行相处、怎样让工人敬畏,有待深入思考、认真解决。

土木工程实习日记6

  x月14日 星期一 阴

  今天的任务一样是看钩机,目前主管做到东升村,刚开始感觉工作挺顺利的,在这个村待了一段时间后我们都觉得这个村刁民是比较多的。钩机还是沿着主干道的挖槽,无可避免的有些村民门口就变得交通不便利了,所以他们就开始抱怨起来,就会问我:“把路挖成这样,车辆都过不了,什么时候才能把路填好”。这时我就必须向他们解释。有些村民态度还是很不错的,哪些地方有水管他们会告诉我们,让我们挖的时候小心。一路上我都小心翼翼的跟着挖机,尽量不要挖破水管。挖着挖着,水就流出来了,这时我们就知道是水管破了,这水管埋的不深不浅,也没有任何标记可以看出这里有水管,所以这挖破了也是没有办法的。所以我马上就打电话给修水管的林师傅,告诉他地点,就把这边交给他了,我们又继续自己的工作。

  x月15日 星期二 阴

  由于户数还没统计完全,所以在工地待了一会儿后,决定打电话给林书记让他带我去统计户数。 跟着林书记,我们按照顺序沿着巷子一户一表的登记、喷漆,期间跟林书记谈谈话、聊聊天,一上午很快就过去了。下午林书记没空,还剩下一点点他说有空时候在去统计。我跟林书记说其他几个村子已经都统计完了,我们也要赶紧了,他一听就忙说那明天上午再去统计吧。下午我们几个都比较闲,都在一起看挖机,一不小心水管又被挖破了,我们几个都在商量着由谁打电话给林师傅来修水管,因为今天挖破了好几处水管,已经麻烦林师傅好几次了,都不好意思再打电话给他了。由于我上午还没给他打过电话,所以决定由我打电话去请林师傅来修水管。之后我们又跟着钩机继续向前方挖去。

  x月16日 星期三 阴

  上午吃完早餐来到工地待了一会后便打电话给林书记去登记户数了。前进村居民分布分为四个部分,现在只剩下最后一部分了,所以没花多少时间就把剩下的给统计完了,接下来就哪个地方漏掉的给补补,一个村的户数就差不多都齐了。林书记也问了下其他村子的情况,然后就回去了,临走前跟我说如果户数有增减再给我联系。下午也没什么事情,还是去看钩机,吴工交代我消防栓左右两边各七米要挖1.2米深,以便于水管更好放置,不至于凸起太高。根据吴工的要求,拿着卷尺量着挖槽的深度,挖机师傅也很配合。可是深度挖太深了,以至于水管又被挖破了,于是又打电话给林师傅来修水管。林师傅还是很好说话的,二话没说就过来了,我们都在夸林师傅脾气真好,一点都不会抱怨,这给我们工作带来很大的方便。

  x月17日 星期四 阴

  今天钩机挖槽已经挖到了东升村的一半了,做管的师傅也已经动工了,我们标段的

  进度比其他标段快了不少。我还是跟着钩机挖槽,一如既往的注意着挖机四周的车辆及行人,对提前预防挖破地底下的管都已经有一定的经验了。现在我们又挖到下水道了,为了铺设管道能够畅通,我们只好将水泥管下水道挖破,然后把200管径的水管铺下去后再把下水道用水泥砖块砌起来。对于挖破下水道,村民们自然是怨声载道,我们只好好说歹说的给他们解释一番,当然也有一些刁民破口大骂的闹事,我们只好用强硬的态度把他们镇压。然后我们挖槽就顺利多了,村民就是抱怨也不会再闹事。我也就跟着钩机,在看起来深度有偏差的地方用卷尺量一量,直至每个地方的深度都满足要求。

  x月18日 星期五 阴

  今天早早的跟着吴工来到工地,要开始接管了,我来给他帮帮小忙。在一旁看着师傅们接管,他们也会教我们一些接管要注意的事项,热熔器的使用方法,温度的控制范围以及管的周边不能粘有任何沙子及脏东西,还有就是管粘接时一定不能有水珠滴进去。在铺设管的时候,我们要把管道底下整平,不能留有大石块,否则容易把管压破。铺设管道的时候,周围的村民一直说这200管径的水管太小了,一直在议论纷纷,意见颇大。我们只好给他们解释这是设计院设计好的,保证这水管供应的水够村民们用。偶尔管的接头处会由于某种原因而接的不牢固断开,这时师傅们就会找出原因,然后锯开水管重新粘接。师傅们接管的速度还是很快的,我们跟着接管直到下班,期间能学到的东西还是不少的。

  x月21日 星期一 阴

  今天上午我们三个人开始去放样了,带着墨斗、墨水和图纸来到工地上。我们从起点开始,穿过每条小巷,看着地图,沿着管道的路线在有横穿马路的地方都放上样,我们互相合作着,两个人弹线放样,另一个人拿着图纸看线路。在有些线路不明确的地方我们互相讨论,按照线路最短的最经济的原则放样。很快我们便搞定了一大片区域,上午的工作也圆满完成。下午吃完饭来到工地上,找了个地方歇息了下,聊了会天,讨论了下下午的工作安排便开始工作了。下午依旧是放样,工作量还是很大的,不过我们娴熟了很多,三个人合作起来也顺手多了,进度也加快了。今天的工作就在我们互相合作下完成的非常完美。

  x月22日 星期二 大雨

  今天上午的工作还是去放样。来到工地我们开始把墨斗装满墨水,把线打结的墨斗修理了下,然后便开始工作起来了。我们还是三个人合作,两个人弹线放样,另一个人拿着图纸看线路,把管道的线路放到村民的家门口,有些不解的村民便会问我们这是做什么,我们就好好的给他们解释。按照我们放样的标准,都是把水表统一装到房子的同一侧,以便于装水表的师傅一目了然,同时也更经济。但有些村民就有意见了,为了使村民们满意,我们便把装水表的位置给放在他们旧水表的旁边。于是,我们的工作量就变大了,放样的同时还要先把村民原先的旧水表给找出了,所以我们便决定进行二次喷漆,把装水表的位置喷在他们旧水表位置的旁边,以便于我们工作。

  x月23日 星期三 雨

  今天的主要任务是进行二次喷漆,把装水表的位置给喷出来,这样不但有利于我们放样,也有利于师傅装水表。所以我们带着喷漆、墨斗、墨水开始了我们的工作。我们每人拿着一罐喷漆,先找出有装水表的用户,再找出他们旧水表的位置,在旁边再喷上圈圈,用来表示装水表的位置。所以我们的工作量就变大了,每次都要绕着房子走一圈,有时找不到旧水表的位置还得找村民问问水表装在何处,这样村民们态度就变得热情多了。由于我们没有对每一个村都很熟悉,对于具体的管道路线就变得不清楚了,所以工作起来效率就降低了。但我们还是一如既往的充满战斗力,为了能早些把放样这一块工作给搞定,我们只有加倍的努力工作。在我们的共同努力下,一天下来所放的样量还是蛮多的。

  x月24日 星期四 阴

  今天对已经埋好管道的道路进行填沙。早上8点左右,沙子运输到了施工现场,沿主要施工干道,分堆摆放。我们叫来工人,将铺设任务按照管道进行划分,指挥工人将沙子埋进土中。

  首先是编号为1-1的的路段,1-1路段是主要路段,铺设的PE管为200口径的PE管,占用的面积会比较大,所以相对其他路段来说,铺设的沙子会比较多。经过一段时间的铺设,1-1路段的铺设任务已经结束。我们与当地村民通过几次交涉,从他们家里引出水源,对1-1路段进行浇灌,保证沙子的密实性,保证工程质量。

  经过一天的努力,我们将1-1路段的埋沙工作正式结束。虽然很累,但我们都觉得很有意义,每天我们都会思考工作的得失,保证施工过程零失误,保证工程质量

  x月25日 星期五 多云

  今天对已经埋好管道的道路进行填沙。早上7点40分左右,沙子运输到了施工现场,沿主要施工干道,分堆摆放。我们叫来工人,将铺设任务按照管道进行划分,指挥工人将沙子埋进土中。

  今天是填沙任务的第二天,我们对是编号为1-2的路段进行。铺设1-2路段是主要路段,铺设的PE管为200口径的PE管,占用的面积会比较大,所以相对其他路段来说,铺设的沙子会比较多。经过一段时间的铺设,1-2路段的铺设任务已经结束。我们与当地村民通过几次交涉,从他们家里引出水源,对1-2路段进行浇灌,保证沙子的密实性,保证工程质量。

  经过一天的'努力,我们将1-2路段的埋沙工作正式结束。虽然很累,但我们都觉得很有意义,每天我们都会思考工作的得失,保证施工过程零失误,保证工程质量

  x月28日 星期一 阴

  今天对已经埋好管道的道路进行填沙。早上7点25分左右,沙子运输到了施工现场,沿主要施工干道,分堆摆放。我们叫来工人,将铺设任务按照管道进行划分,指挥工人将沙子埋进土中。

  今天是填沙任务的第三天,我们对是编号为1-3的路段进行。铺设1-3路段是主要路段,铺设的PE管为200口径的PE管,占用的面积会比较大,所以相对其他路段来说,铺设的沙子会比较多。经过一段时间的铺设,1-3路段的铺设任务已经结束。我们与当地村民通过几次交涉,从他们家里引出水源,对1-3路段进行浇灌,保证沙子的密实性,保证工程质量。

  x月29日 星期二 阴

  今天对已经埋好管道的道路进行填沙。早上7点10分左右,沙子运输到了施工现场,沿主要施工干道,分堆摆放。我们叫来工人,将铺设任务按照管道进行划分,指挥工人将沙子埋进土中。

  今天是填沙任务的第四天,我们对是编号为1-4的路段进行。铺设1-4路段是主要路段,铺设的PE管为200口径的PE管,占用的面积会比较大,所以相对其他路段来说,铺设的沙子会比较多。经过一段时间的铺设,1-4路段的铺设任务已经结束。我们与当地村民通过几次交涉,从他们家里引出水源,对1-4路段进行浇灌,保证沙子的密实性,保证工程质量。

  经过一天的努力,我们将1-4路段的埋沙工作正式结束。虽然很累,但我们都觉得很有意义,每天我们都会思考工作的得失,保证施工过程零失误,保证工程质量。

  x月30日 星期三 阴

  今天对已经埋好沙子的道路铺设石头,厚度预留20公分,为浇灌水泥做准备。早上7点30分点左右,石子运输到了施工现场,沿主要施工干道,分堆摆放。我们叫来工人,将铺设任务按照管道进行划分,指挥工人将石子铲进刨开的道路中。

  首先是编号为1-1的的路段,1-1路段是主要路段,铺设的PE管为200口径的PE管,占用的面积会比较大,所以相对其他路段来说,铺设的石子会比较多。经过一段时间的铺设,1-1路段的铺设任务已经结束。我们利用抽水泵,从水井中引出水源,对1-1路段进行浇灌,保证道路的密实性,保证工程质量。

  经过一天的努力,我们将1-1路段的铺设工作正式结束。虽然很累,但我们都觉得很有意义,每天我们都会思考工作的得失,保证施工过程零失误,保证工程质量

  x月31日 星期四 阴

  今天对已经埋好沙子的道路铺设石头,厚度预留20公分,为浇灌水泥做准备。早上7点10分点左右,石子运输到了施工现场,沿主要施工干道,分堆摆放。我们叫来工人,将铺设任务按照管道进行划分,指挥工人将石子铲进刨开的道路中。

  今天是铺设任务的第二天,我们对是编号为1-2的路段进行铺设,1-2路段是主要路段,铺设的PE管为200口径的PE管,占用的面积会比较大,所以相对其他路段来说,铺设的石子会比较多。经过一段时间的铺设,1-2路段的铺设任务已经结束。我们利用抽水泵,从水井中引出水源,对1-2路段进行浇灌,保证道路的密实性,保证工程质量。

  经过一天的努力,我们对1-2路段的铺设工作正式结束。虽然很累,但我们都觉得很有意义,每天我们都会思考工作的得失,保证施工过程零失误,保证工程质量

  x月1日 星期五 阴

  今天对已经埋好沙子的道路铺设石头,厚度预留20公分,为浇灌水泥做准备。早上6点50分点左右,石子运输到了施工现场,沿主要施工干道,分堆摆放。我们叫来工人,将铺设任务按照管道进行划分,指挥工人将石子铲进刨开的道路中。

  今天是铺设任务的第三天,我们对是编号为1-3的路段进行铺设,1-3路段是主要路段,铺设的PE管为200口径的PE管,占用的面积会比较大,所以相对其他路段来说,铺设的石子会比较多。经过一段时间的铺设,1-3路段的铺设任务已经结束。我们利用抽水泵,从水井中引出水源,对1-3路段进行浇灌,保证道路的密实性,保证工程质量。

  经过一天的努力,我们对1-3路段的铺设工作正式结束。虽然很累,但我们都觉得很有意义,每天我们都会思考工作的得失,保证施工过程零失误,保证工程质量.

  x月4日 星期一 阴

  今天对已经埋好沙子的道路铺设石头,厚度预留20公分,为浇灌水泥做准备。早上7点15分点左右,石子运输到了施工现场,沿主要施工干道,分堆摆放。我们叫来工人,将铺设任务按照管道进行划分,指挥工人将石子铲进刨开的道路中。

  今天是铺设任务的第四天,我们对是编号为1-4的路段进行铺设,1-4路段是主要路段,铺设的PE管为200口径的PE管,占用的面积会比较大,所以相对其他路段来说,铺设的石子会比较多。经过一段时间的铺设,1-4路段的铺设任务已经结束。我们利用抽水泵,从水井中引出水源,对1-4路段进行浇灌,保证道路的密实性,保证工程质量。

  经过一天的努力,我们对1-4路段的铺设工作正式结束。虽然很累,但我们都觉得很有意义,每天我们都会思考工作的得失,保证施工过程零失误,保证工程质量.

  x月5日 星期二 晴

  由于编号为1-5的路段为支干,铺设的PE管为110口径的PE管,1-5路段非主要路段,占用的面积会比较小,所以相对其他路段来说,铺设任务会比较少,所以填沙和铺石任务可以在一天内完成。

  早上7点40分点左右,沙石子运输到了施工现场,沿主要施工干道,分堆摆放。我们叫来工人,将铺设任务按照管道进行划分,指挥工人将按照施工顺序进行填铺。

  工人将沙子埋入刨开的道路中,浇水密实,再将石头铲入其中,厚度预留20公分,为浇灌水泥做准备。利用抽水泵,从水井中引出水源,对1-5路段进行浇灌,保证道路的密实性,保证工程质量。

  经过一天的努力,我们对1-5路段的铺设工作正式结束。虽然很累,但我们都觉得很有意义,每天我们都会思考工作的得失,保证施工过程零失误,保证工程质量.

  x月6日 星期三 晴

  由于编号为1-6的路段为支干,铺设的PE管为63口径的PE管,1-6路段非主要路段,占用的面积会比较小,所以相对其他路段来说,铺设任务会比较少,所以填沙和铺设石头的任务可以在一天内完成

  早上7点左右,沙石运输到了施工现场,沿主要施工干道,分堆摆放。我们叫来工人,将铺设任务按照管道进行划分,指挥工人将按照施工顺序进行填铺。

  工人将沙子埋入刨开的道路中,浇水密实,再将石头铲入其中,厚度预留20公分,为浇灌水泥做准备。利用抽水泵,从水井中引出水源,对1-6路段进行浇灌,保证道路的密实性,保证工程质量。

  经过一天的努力,我们对1-6路段的铺设工作正式结束。虽然很累,但我们都觉得很有意义,每天我们都会思考工作的得失,保证施工过程零失误,保证工程质量.

  x月7日 星期四 晴

  道路的混凝土浇灌进入了尾声,我们的实习生活也进入了尾声,我们的实习期到了,要结束了,这里的工程也要结束了。今天使我们最后一天工作了,剩下收尾的工作,要等到来年再继续进行了。我们今天的任务就是把所有统计的数据,所有的工作情况上报,方便他们日后的工作交接。我们几个互相提醒需要留意的一些工作情况,就生怕遗漏了一些东西。互相提醒相互勉励,工作情况上报完了之后,我们继续再走一次现场,看看

  我们这一个多月来所关注,所施工的村子,道路。看看还有没有没完善的地方,还是否有问题所在。完了之后我们道别了带我们的导师们,我们几个凑了点钱,给导师们买了几包中华,算是我们的报答。这一个多月以来我们学习了不少东西,了解了管道铺设的整个过程,所要施工的各环节,各个人员之间的协调,还有人际关系的培养等等。一项工程其实说难也难说不难也不难,最重要的是要用心,要懂得变通。

  傍晚我们收拾好行李,道别了导师,坐上了回家车上,我们几个都回忆着已经结束的实习生活,各有各的滋味。

土木工程实习日记7

  x月x日

  今天陈工给我们拿来了一大摞工程的设计图和施工图,让我们尽可能把图纸看懂,有不懂的要向他们请教,或者自己看图集,要把问题弄明白了。

  虽然我们也做过课程设计,但那都是教学的一部分并没有应用到实际中去,几乎近似于纸上谈兵吧。和这些图纸相比,我们图纸的工作量只是九牛一毛啊。

  打开建筑图和施工图,我看见施工图纸的几个大概的部分,图名、图框、比例等等。第一次接触正规的设计图,会很自然地拿自己的画的图纸和它比较,首先最先看到的是图框边缘的一级注册建筑师印章,那是建筑行业的通行证也是我们为之奋斗的目标,这枚小小的印章代表的就是值得信任的技术水平和安全可靠的保证,多么希望自己能有这么一个章啊!

  看结构图纸时,发现都用的是平法标注,记得在大一时,王老师给我们讲过平法标注,也给了我们101图集,不过我们都没有看,到现在都看不懂。还好办公室里还有图集,我们一遇到不懂得就找图集,弄的我一上午就看了一张图纸,没办法不懂啊。回去了一定在好好研究平法标注。

  x月x日

  今天,陈工说要检验一下我们测量的基础,带我们去放线去。到了现场,他把我们介绍给了一个姓张的技术员,让他带着我们。

  张哥对我们挺好,一开始先让我们熟悉一下放线所用的水准仪和经纬仪的操作。我发现这里用的仪器和学校里的仪器有明显的不同:仪器比学校里的仪器好用,操作也简便,可以这么说仪器的操作和在学校学测量时的有很大出处。这说明在学校里学的知识都是基础,教你一种学习的方法,而不是死东西。

  后来,张哥就给我们讲了放线的一些技巧和注意事项,听得我晕乎乎的,不过为了不影响他的工作,我们就在一边看他操作。后来他见我们都不懂,还特意找时间给我们补了补课,真的谢谢他。

  x月x日

  今天,我们还是跟着张哥一起放线。今天放线的内容是柱子和梁。主要是确定柱子的定位轴线。他的技术特别熟练,没多长时间就把一个柱子定位好了,看着他那么容易就弄好了,我也想试试,不过他没让,而是让我先去一个空地,给了我们一组数据,让我们先练习一下,等他检查过关了才能让我们真正参与放线。

  真是看着容易做着难啊。我们弄了好长时间都没合格,不是墨线太粗就是不清楚,有的地方还有双线,弹出来自己都感觉不好,更别说用来指导施工了。看来我还要继续努力啊。

  不过他还夸我们说第一次做成这样挺不错的了,听他这么说,高兴了许多。后来我们就自己在一边练习了,争取明天能真正参与放线。

  今天张哥还告诉我们一个使墨线又细又清楚的小方法:

  a 、将刚浇了墨水的线从墨斗里拉出来在空中拉紧,然后轻轻的弹一下。这样可以把墨绳上过多的墨水弹出来,从而避免了弹出来的墨线变得太粗。

  b 、弹墨线的时候,用力把墨绳拉紧,这样弹出来的线就可以又细又清晰了。

  后来我用这种方法弹出来的线就好看多了。

  x月x日

  今天张哥的工作没有那么忙,我的愿望终于实现了,我们放了一道梁的线,虽然用了很长时间,但是感觉时间过的特别快。看着自己放出来的线,感觉就是不一样,这个庞大的工程也有我们的一点贡献了。我们今天早早就收工了,后来他说明天就没有放线的活了,我们要跟别人去了。临走前,他对我们说:虽然说定位放线和标高控制只是土木工程庞大的建筑施工中的一个很小的很微不足道的部分,但是作用确实十分的重大,它关系到建筑的方位的规格是否能够按照图纸进行。线工是个综合性很强的工种,不仅要掌握各种仪器的操作,而且得能识图,并且能快速地记忆数值,要求精确的操作等等。首先学会水准仪、经纬仪的`操作,然后学习识图,最好是能画图,接着熟悉图纸,从放大线开始,确定轴线位置,最后放局部轴线,弹出墙体留置洞口等等,只有多练习,勤问人,等你放一两栋楼的线就会慢慢熟练的。

  x月x日

  今天是陈工亲自带的我们,他说带我们去看看钢筋的绑扎。在现场给我的第一感觉就是建筑物用的钢筋量可真大啊。这是在学校里难以想象的。钢筋的种类、数量均让我大为吃惊。

  陈工介绍了一位钢筋工给我们,据说他是这个工地最厉害的钢筋工人。在他的介绍下我们还学了怎么绑扎钢筋。后来在谈话中他告诉我们钢筋绑扎,一般情况下,要先长轴后短轴,由一端向另一端依次进行。操作时按图纸要求划线、铺铁、穿箍、绑扎,最后成型。后来一位监理又告诉我们受力钢筋搭接接头位置应正确。其接头应相互错开,上铁在跨中,下铁应尽量在支座处;每个搭接接头的长度范围内,搭接钢筋面积不应超过该长度范围内钢筋总面积的1/4。所有受力钢筋和箍筋交接处全绑扎,不得跳扣。

  今天学到的知识可真多啊,什么钢筋型号,规格,形状,品种现在有了直观的理解。

  x月x日

  今天我们跟着监理到现场验筋,还是跟着监理学的知识多啊。这一天我们老围着他问,都给他问烦了。后来多不好意思问了。

  验筋主要看以下几方面:

  钢筋的品种和质量、焊条的牌号、性能必须符合设计要求和有关标准的规定;钢筋表面必须清洁;钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头设置必须符合设计要求和施工规范的规定;焊接接头机械性能试验结果必须符合钢筋焊接及验收的专门规定;绑扎钢筋的缺扣、松扣数量不超过绑扣数的10%,且不应集中;弯钩的朝向应正确;绑扎接头应符合施工规范的规定,搭接长度均不小于规定值;用i级钢筋制作的箍筋,其数量符合设计要求,弯钩的角度和平直长度应符合施工规范的规定;对焊接头无横向裂纹和烧伤,焊接均匀;接头处弯折不大于4度,接头处钢筋轴线位移不得大于0.1d,且不大于2mm;还要符合某些误差的限制。

  x月x日

  今天下雨了,我们就没有办法去现场了,不过我们也没有闲着。昨天看泵送混凝土时,每一车都要检查坍落度,所以我们今天重新复习了坍落度的实验。1.用湿布将拌板及坍落度筒内外擦净、润滑,并将筒顶部加上漏斗,放在木板上。2.用铁锹将混凝土装入桶内,并插捣,顶层装料时,应使拌合物高出筒顶。3. 插捣完毕后卸下漏斗,将多余的拌和物用镘刀刮去,使之与筒顶面齐平,筒周围拌板上的杂物刮净、清除。4.将坍落度筒小心平稳地垂直向上提起,不得歪斜,提离过程约5~10s 内完成,将筒放在拌和物试体一旁,量出坍落后拌和物试体最高点与筒的高度差(以mm为单位,读数精确至5mm),即为该拌和物的坍落度。

  x月x日

  我们今天来看看前天浇筑的混凝土,看看工人们是怎么养护的。我还发现上面并没有铺塑料薄膜进行保养,也没见有人往上浇水,后来经仔细观察才发现原来上面涂刷了一层养护剂,混凝土养护剂又称混凝土养生液,是一种涂膜材料,喷涂混凝土养护剂是高分子材料,喷洒在混凝土表面后固化,形成一层致密的薄膜,使混凝土表面与空气隔绝,大幅度降低水分从混凝土表面蒸发损失。从而利用混凝土中自身的水分最大限度地完成水化作用,达到养护的目的。

  查查资料为了保证已浇筑好的混凝土在规定龄期内达到设计要求的强度,并防止产生收缩裂缝,必须认真做好养护工作:

  (1)在浇筑完毕后的12h以内对混凝土加以覆盖和浇水;对于硬性混凝土应在浇筑后1h-2h内养护。一般情况下,混凝土的裸露表面应覆盖吸水能力强的材料,如麻袋,草席,锯末等。

  (2)混凝土浇水养护的时间,对采用硅酸盐水泥,普通硅酸盐水泥和矿渣硅酸盐水泥拌制的混凝土,不得少于7d,对掺用缓凝型外加剂或有抗渗性要求的混凝土,不得小于14d。

  (3)浇水次数应能保持混凝土表面处于润湿状态。一般当气温15℃左右,每天浇水2次-4次,炎热及气候干燥时,适当增加。

  (4)混凝土养护用水一般是生活用水。目前我国很多地方采用塑料布覆盖养护混凝土的方法。当采用塑料布养护混凝土时,起敞露的全部表面应用塑料布覆盖严密,并应保证塑料布内有凝结水。

土木工程实习日记8

  实习日记一

  今日个比较重要的检查,人防质监站李科长来工地检查1#楼负二层钢筋施工情景。同时也督促工地整理好人防工作的相关资料。

  我一向就听总监他们在说“人防”我还一向不太清楚这是怎样回事,今日听电气监理给我讲了一下。原先“人防”就是人民防空工程,因为在以前“光屯粮,深挖洞”的原因,市区地下有纵横交错很多的人防管网,方便进行防控隐蔽。我们工地下头1#楼旁边就有一个连接口,通向人防管网。

  人防工程是为了保障战时人员与物资掩蔽、人民防空指挥、医疗救护而单独修建的地下防护建筑,以及结合地面建筑修建的战时可用于防空的地下室。土建监理说我们工地负二层车库是给二类人员隐蔽用的,按战时用途划分属人员掩蔽工程类。此刻由于很多人民防空工程限制,为了减少维护建设等方面的损失,我了解到很多市区山体下的人防工程都暂时租赁做为仓库使用,这也是人防工程建设在新时期下的发展。

  在我们检查地下室的一些人防设施上的标准也比一些普通标准要高,比如楼梯的厚度就比普通楼梯厚度要求高,这也是为了保证人防设施的质量。经过今日的实习我这才发现,原先我们的脚下还有一片如此神秘的世界。

  实习日记二

  在土建监理的带领下,我们今日进行了混凝土浇筑质量的一个检查,拆模之后,我们发现现场混凝土浇筑质量存在很大问题,并且与模板支护等方面都有关系。

  混凝土拆模过后能看到很多严重现象,钢筋外露情景是绝对不允许的,钢筋的保护层厚度按照规范要求至少需要25mm,而现场情景来看,这样容易引起钢筋的锈蚀,这样一来钢筋的受力本事就下降,致使结构承载力出现问题。

  另一个让人头痛的现象是蜂窝麻面状况严重,如果说侧面出现细微麻面正常,而在顶面出现则充分说明浇筑过程中的振捣不均匀,振动棒工作不到位。然而侧面的蜂窝麻面情景同样严重,这样届时质监部门必须会提出意见,直接影响工程进度,造成损失。

  针对发现的情景,土建监理立刻下达监理通知,并与现场施工工作负责人联系,要求立刻派专人整改,让修饰工把露钢筋的地方尽快改好。并且尽量保证侧面蜂窝麻面处混凝土色泽均匀统一,到达迎接检查的质量标准。

  我们再混凝土课上就学习了相关的规范要求,而在土木施工的课上又学习了如何保证到达规范,而实际施工中总会遇到种种因素干扰,致使无法到达预期效果。其实这些都是人的问题,这些都和施工人员的素质有关,既然无法从根源上避免,那么就只能经过自查、监理检查来避免这些问题,及时改正错误。

  实习日记三

  上午9:30召集了各方代表,再次通报了昨日发现的质量问题,期望能够重视并尽快改善,今日的安全检查也完全不能松懈。

  今日安全检查中也发现了诸多问题,首先地下室人防门框的放置位置不合理,南场地材料标识牌没做好,堆放的材料比较乱,这样就造成了工作面情景复杂,容易引发事故。在木工棚里发现有电源开关箱损坏,期望木工组尽快改善。由于天气地势等原因,造成北场地4#楼塔吊基础浸泡在水中,如果这种安全隐患长期存在,我感觉是很可怕的。施工人员有时候为了节省时间,从南坡临边防护栏杆的地方翻出来,然后就造成护栏有些地方损坏,这种情景也是不允许的`。又是配电箱存在乱拉线现象,很显然电线是不能搭在架管上头的。这些情景也都记录在安全检查记录中收档在库。

  经过两次的安全检查,其实有一部分是检查一些应付检查的项目,比如标识之类的东西。但有一些关于围护支挡、安全用电、设备维护之类的工作就比较重要了。做为新人,每次下工地去现场地观察,都是去学习记忆一些常识,以后再工作中能够避免这类情景发生就提前预防。这种积累经验的过程也是实习的一个重要目的。

  期望明天再会上能够再引起各负责人员重视,其实一开始整改都到位了,就是后续工作中不注意,不能够坚持,问题就复发了。其实这个事也挺头疼的。

  实习日记四

  9:00召开了这周例会,今日施工单位、建设单位的人都到齐了,总监通知了一件十分重要的事——省建设厅要来工地检查,各方人员都要全力以赴迎接检查。

  会上总监主要是针对昨日的安全检查进行了通报,提到各班组及分管人员做好自我的本职工作,以迎接省、市领导检查。抓紧时间完备齐全各项资料,在平日资料整理过程中,施工方资料、报审表等不全,造成了一些脱节,致使效率下降。另外在电缆拖地、标识牌规范、防水防腐措施上都提出了监理方的修改意见。

  施工单位研究到质量检查、天气原因造成工期拖沓的原因,期望加快施工进度,提高生产,追赶工期。关于进入基坑的安全通道问题,期望和甲方商讨,放在哪个位置更好。老生常谈地提及了工人的上岗证、“双卡”、工人工资发放记录、考勤情景等问题,要尽快弄好。并保证配合监理方工作把质量标准化的实施方案尽快上报,做好迎检的准备。

  建设单位代表提出了自我的一些意见,认为现场要规范施工、礼貌施工、安全施工,现场安全、质量、资料、进度等各项工作要尽快做好,以迎接检查。并且也提出会完善相关图纸的准备,配合下周的检查工作。

  午时项目部进行资料的整理和审核,把时间日期对不上的资料进行修改。档案中缺少的部分进行统计,并和施工方资料员进行沟通,派人去质监站报审材料。我还制作了档案盒里的目录,了解了档案的具体资料和分类。

  实习日记五

  下雨停工,今日的雨有点大,工地空空荡荡的,可是看上去房子就在一天天的生长,别有一番趣味。

  今日没法下工地,在项目部看资料。对资料柜里的东西做了一下研究,资料柜里有很多是大家平时的记录像监理日记、旁站日记、会议记录等,有很多材料的报审表格,也有一些方案和规划。我看到资料监理员在整理一个叫做监理月报的东西,过去看了一下。我们项目部的监理月报包括:本月工程概况、工程进度控制、工程质量控制、安全与礼貌施工管理、对建设单位的意见和提议、监理工作小结和工作统计等。形式有表格有文字,装订成册,存档记录。

  我觉得监理月报这种工作的作用就在于总结工作,提醒大家意识到工程的进度和质量,也是大家对工作的一个反思和总结。看了前几个月的月报,我也就大概了解了工地之前的工作状况,所以说月报也是一种提纲挈领的小窗口。

  总之,下雨天工作就更清闲了,而为了迎接省里的检查,更要接这种时候把资料整理好,大家都在忙着把自我的日志、方案等核对好,减少漏洞,迎接检查。

土木工程实习日记9

  1、今天我接触了监理工作中和实际施工接触最近的一项工作——旁站。旁站具体是指监理人员对关键部位或关键工序的施工质量实施的全过程现场跟班监督活动。负责资料整理的监理员分担了这份工作,这原本是土建监理的一项任务。

  下到负二层进行旁站工作。现场 钢筋绑扎施工单位相关管理人员均在现场管理,现场所用建筑材料均已验收合格。然后对梁、柱节点钢筋工程隐蔽均情况进行检查,要求施工单位严格执行施工方案以及工程建设强制性标准的有关要求,如钢筋间距不足等未达到标准的地方立即整改。

  其实旁站的工作内容还是很丰富的',在施工的各个重要环节都需要监理进行旁站工作。在基础工程方面包括:土方回填、混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装。在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。

  之后见州哥拿一尺子大小的东西和一工作簿,原来是激光测距仪啊,太好了,按两下就解决问题了,跟玩儿激光灯一样,就这玩意儿我玩儿了一天才上交,嘿嘿,把能测的都测了一遍,不止是楼层净高!

  8月11日 暴雨

  今天暴雨,打死我我也不会再去工地了,算是放假一天,在宿舍玩儿过去了。

  8月12日 中雨

  43号楼工程验收,今天没有再测角,因为那个工作实在是太简单了,是个男人就应该选择一项体力加智力的活才有风度。于是背了验收所用到工具中个头的一个—靠尺。

  靠尺,不知道名字的由来,可能是由于要靠在墙上使用就叫靠尺吧,是用来测墙体的垂直度及估计墙面的平整度的,流程大致是这样,把靠尺沿墙面放垂直前后靠墙、左右垂直,有水准气泡可观测,看靠尺沿墙面的垂直偏差是否在5度以内,若是则合格,再根据墙体与靠尺的局部间隙估计平整度,按1—5五级标注在所测墙体之上,完工。

  8月14日 小雨

  由于下了N天的雨,也正是这雨给我找了点儿活,作为楼号长的州哥逃不掉对工程质量负责,事情也多,今天就特请我帮他查查房屋渗水墙体的具体方位。

  这工作想来不难,看看有没有大面积的湿印而已,可是我该怎么描述墙体的方位呢,46号楼东西两座48户、47号楼单座24户,这有多少面墙啊~郁闷了好半天,用文字描述也太复杂了吧,一面墙我要写多少字啊!于是,跑到项目部,跟那个年龄不大的材料员说了下情况,她便印了各楼层的图纸给我,标注一下就OK了,嘿嘿,我是不是很聪明!?

土木工程实习日记10

  x月x日

  今天上午,我们来到工地,项目经理给我们介绍给了陈师傅,以后就有陈师傅带着我们实习了。开始陈师傅并没有马上带领我们下工地,而是对我们进行了安全教育。教导我们必须贯彻"学习为主、安全第一"的安全原则。教导我们进入工地要注意"三保(安全帽、安全带、安全网)、四口(楼梯口、电梯口、通道口、预留洞口)、五邻边"。尤其是要注意头顶有没有可能掉下东西、脚下有没有钉子、电线等。他还给我们讲了一些工地的事故,把我们都给吓着了。后来他又向我们介绍了一些工程的情况:

  廊坊市经济技术开发区污水处理厂的基本信息如下:

  工程名称:廊坊市经济技术开发区污水处理厂

  建设单位:廊坊经济技术开发区管理委员会

  施工单位:河北建设集团有限公司

  工程地点:廊坊市经济技术开发区

  其中一再强调的就是注意安全,戴好安全帽,万事小心。这也是我今天最大的感触:安全第一。

  下午,陈师傅让我们在办公室里整理资料,熟悉周围环境,并说明天把工程的图纸找来先让我们熟悉下图纸,后天再下现场。

  x月x日

  今天陈师傅给我们拿来了一大摞工程的设计图和施工图,让我们尽可能把图纸看懂,有不懂的要向他们请教,或者自己看图集,要把问题弄明白了。

  虽然我们也做过课程设计,但那都是教学的一部分并没有应用到实际中去,几乎近似于纸上谈兵吧。和这些图纸相比,我们图纸的工作量只是九牛一毛啊。

  打开建筑图和施工图,我看见施工图纸的几个大概的部分,图名、图框、比例等等。第一次接触正规的设计图,会很自然地拿自己的画的图纸和它比较,首先最先看到的是图框边缘的一级注册建筑师印章,那是建筑行业的通行证也是我们为之奋斗的目标,这枚小小的印章代表的就是值得信任的技术水平和安全可靠的保证,多么希望自己能有这么一个章啊!

  看结构图纸时,发现都用的是平法标注,记得在大一时,王老师给我们讲过平法标注,也给了我们101图集,不过我们都没有看,到现在都看不懂。还好办公室里还有图集,我们一遇到不懂得就找图集,弄的我一上午就看了一张图纸,没办法不懂啊。回去了一定在好好研究平法标注。

  x月x日

  今天,陈师傅说要检验一下我们测量的基础,带我们去放线去。到了现场,他把我们介绍给了一个姓张的技术员,让他带着我们。

  林哥对我们挺好,一开始先让我们熟悉一下放线所用的水准仪和经纬仪的操作。我发现这里用的仪器和学校里的仪器有明显的不同:仪器比学校里的仪器好用,操作也简便,可以这么说仪器的操作和在学校学测量时的有很大出处。这说明在学校里学的知识都是基础,教你一种学习的方法,而不是死东西。

  后来,林哥就给我们讲了放线的`一些技巧和注意事项,听得我晕乎乎的,不过为了不影响他的工作,我们就在一边看他操作。后来他见我们都不懂,还特意找时间给我们补了补课,真的谢谢他。

  x月x日

  今天,我们还是跟着林哥一起放线。今天放线的内容是柱子和梁。主要是确定柱子的定位轴线。他的技术特别熟练,没多长时间就把一个柱子定位好了,看着他那么容易就弄好了,我也想试试,不过他没让,而是让我先去一个空地,给了我们一组数据,让我们先练习一下,等他检查过关了才能让我们真正参与放线。

  真是看着容易做着难啊。我们弄了好长时间都没合格,不是墨线太粗就是不清楚,有的地方还有双线,弹出来自己都感觉不好,更别说用来指导施工了。看来我还要继续努力啊。

  不过他还夸我们说第一次做成这样挺不错的了,听他这么说,高兴了许多。后来我们就自己在一边练习了,争取明天能真正参与放线。

  今天林哥还告诉我们一个使墨线又细又清楚的小方法:

  a 、将刚浇了墨水的线从墨斗里拉出来在空中拉紧,然后轻轻的弹一下。这样可以把墨绳上过多的墨水弹出来,从而避免了弹出来的墨线变得太粗。

  b 、弹墨线的时候,用力把墨绳拉紧,这样弹出来的线就可以又细又清晰了。

  后来我用这种方法弹出来的线就好看多了。

  x月x日

  今天林哥的工作没有那么忙,我的愿望终于实现了,我们放了一道梁的线,虽然用了很长时间,但是感觉时间过的特别快。看着自己放出来的线,感觉就是不一样,这个庞大的工程也有我们的一点贡献了。我们今天早早就收工了,后来他说明天就没有放线的活了,我们要跟其他人去了。临走前,他对我们说:虽然说定位放线和标高控制只是土木工程庞大的建筑施工中的一个很小的很微不足道的部分,但是作用确实十分的重大,它关系到建筑的方位的规格是否能够按照图纸进行。线工是个综合性很强的工种,不仅要掌握各种仪器的操作,而且得能识图,并且能快速地记忆数值,要求精确的操作等等。首先学会水准仪、经纬仪的操作,然后学习识图,最好是能画图,接着熟悉图纸,从放大线开始,确定轴线位置,最后放局部轴线,弹出墙体留置洞口等等,只有多练习,勤问人,等你放一两栋楼的线就会慢慢熟练的。

  x月x日

  今天是陈师傅亲自带的我们,他说带我们去看看钢筋的绑扎。在现场给我的第一感觉就是建筑物用的钢筋量可真大啊。这是在学校里难以想象的。钢筋的种类、数目均让我大为吃惊。

  陈师傅介绍了一位钢筋工给我们,据说他是这个工地最厉害的钢筋工人。在他的介绍下我们还学了怎么绑扎钢筋。后来在谈话中他告诉我们钢筋绑扎,一般情况下,要先长轴后短轴,由一端向另一端依次进行。操作时按图纸要求划线、铺铁、穿箍、绑扎,最后成型。后来一位监理又告诉我们受力钢筋搭接接头位置应正确。其接头应相互错开,上铁在跨中,下铁应尽量在支座处;每个搭接接头的长度范围内,搭接钢筋面积不应超过该长度范围内钢筋总面积的1/4。所有受力钢筋和箍筋交接处全绑扎,不得跳扣。

  今天学到的知识可真多啊,什么钢筋型号,规格,形状,品种现在有了直观的理解。

  x月x日

  今天我们跟着监理到现场验筋,还是跟着监理学的知识多啊。这一天我们老围着他问,都给他问烦了。后来多不好意思问了。

  验筋主要看以下几方面:

  钢筋的品种和质量、焊条的牌号、性能必须符合设计要求和有关标准的规定;钢筋表面必须清洁;钢筋的规格、形状、尺寸、数目、间距、锚固长度、接头设置必须符合设计要求和施工规范的规定;焊接接头机械性能试验结果必须符合钢筋焊接及验收的专门规定;绑扎钢筋的缺扣、松扣数目不超过绑扣数的10%,且不应集中;弯钩的朝向应正确;绑扎接头应符合施工规范的规定,搭接长度均不小于规定值;用I级钢筋制作的箍筋,其数目符合设计要求,弯钩的角度和平直长度应符合施工规范的规定;对焊接头无横向裂纹和烧伤,焊接均匀;接头处弯折不大于4度,接头处钢筋轴线位移不得大于0.1d,且不大于2mm;还要符合某些误差的限制。

  x月x日

  今天为了熟悉配筋图和更多的了解钢筋,我们拿着配筋图的图纸,和钢筋工绑扎的钢筋一一对应查看。我们着重看了以下几点:

  1.是否按图施工,绑扎成型的钢筋骨架,直径,品种,数目,间距,形状是否正确。

  2.绑扎成型的骨架外形尺寸是否符合设计要求,偏差是否超过规定,保护层厚度是否符合要求,构造筋是否符合构造要求。

  3.锚固长度,箍筋加密区及加密间距是否符合要求。

  4.钢筋接头:绑扎搭接,搭接长度,接头位置数目是否符合要求;焊接接头和机械连接,外观质量,取样力学性能试验是否达到要求,接头位置数目是否符合要求。

  在这里用到了以前土木工程材料课程里的钢筋的性能检验的知识,各种专业课的知识的融会贯通对于我们这些实习生来说是很重要的。在以后的学习中我要重视每一门专业课,这样才能把知识学的更透彻,在实际应用中才能更得心应手。

  x月x日

  学习了放线,钢筋绑扎,今天我们来到支模板的现场。

  这里的模板大多是木模板,大概要循环使用4、5次左右,这样就既经济又能够保证模板的质量。模板及支架应具有足够的强度、刚度和稳定性,能可靠地承受新浇混凝土的自重、侧压力和施工中产生的荷载及风荷载。各种材料模板的制作,应符合相关技术标准的规定。模板支架材料宜采用钢管、门型架、型钢、塔身标准节、木杆等。模板支架材质应符合相关技术标准的规定。

  安装模板的要求:

  模板支撑按专项施工方案搭设。不得使用腐朽、锈蚀、扭裂、劈裂、弯曲变形的材料。顶撑要垂直,底端要平整、坚实,并加垫木,支撑杆件应用横顺拉杆和剪刀撑拉牢。支模应按工序进行,模板没有固定前,不得进行下道工序,禁止利用拉杆、支撑攀登上下。支设独立梁模应设临时操作台,不得站在柱模上操作和在梁底模上行走。

  对跨度大于4米的梁、板,其模板应按设计要求起拱,当设计无具体要求时,起拱高度宜为跨度的千分之三,为防止模板漏浆,在大于2mm的缝隙内加塞海绵条。

  x月x日

  今天我们来到前几天浇筑完混凝土的楼层,听说今天要拆模,我们就来看看。今天明白了老师说的"支三拆一"的意思了。它的意思就是说:在这要浇筑混凝土的这一层下面要有三层的模板支撑不拆,这样有利于保持整个结构的稳定,防止事故的发生。

  回到办公室查了关于拆模的资料:

  1、不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆模板;

  2、承重的模板应在混凝土达到拆模强度以后才能拆模板;

  3、混凝土拆模前要求填写拆模申请单同意后方可拆模。

  4、墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。墙、柱模板拆除后,及时用木板条,将楼梯踏步、通道处阳角保护起来。

  5、拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。

  6、梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除。

  7、悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。

  8、拆除阴阳角部位的模板时,禁止使用撬棍硬撬,以免损坏模板和混凝土表面,影响混凝土的观感质量。

  9、拆模时拆除高处钢管,二人配合作业,严防钢管等对楼面形成冲击荷载;拆除的模板、支撑均开码放,并及时运出。

  x月x日

  今天,实习任务是混凝土浇筑 。还没到工地,大老远的就听见振动棒的"嗡嗡"声,朝着声源赶去看到的就是混凝土浇筑。现在混凝土日趋专业化,全部采用专业的混凝土公司输送商品混凝土以保证混凝土的质量,避免了现场搅拌产生的操作失误使得混凝土强度不能得到保证,减轻了工人的劳动量,并且浇筑也是采用泵送混凝土以提高浇筑效率。

  回想课上学的关于泵送混凝土的知识,再结合现场明白了泵送混凝土的一些原理和泵送时要注意的问题。

  1、泵送混凝土前,先把储料斗内清水从管道泵出,达到湿润和清洁管道的目的,然后向料斗内加入与混凝土配合比相同的水泥砂浆(或1:2水泥砂浆),润滑管道后即可开始泵送混凝土。

  2、开始泵送时,泵送速度宜放慢,油压变化应在允许值范围内,待泵送顺利时,才用正常速度进行泵送。

  4、混凝土泵送宜连续作业,当混凝土供应不及时,需降低泵送速度,泵送暂时中断时,搅拌不应停止。当叶片被卡死时,需反转排队,再正转、反转一定时间,待正转顺利后方可继续泵送。

  6、 泵送先远后近,在浇筑中逐渐拆管。

  7、 在高温季节泵送,宜用湿草袋覆盖管道进行降温,以降低入模温度。

  x月x日

  今天下雨了,我们就没有办法去现场了,不过我们也没有闲着。昨天看泵送混凝土时,每一车都要检查坍落度,所以我们今天重新复习了坍落度的实验。1.用湿布将拌板及坍落度筒内外擦净、润滑,并将筒顶部加上漏斗,放在木板上。2.用铁锹将混凝土装入桶内,并插捣,顶层装料时,应使拌合物高出筒顶。3. 插捣完毕后卸下漏斗,将多余的拌和物用镘刀刮去,使之与筒顶面齐平,筒周围拌板上的杂物刮净、清除。4.将坍落度筒小心平稳地垂直向上提起,不得歪斜,提离过程约5~10s 内完成,将筒放在拌和物试体一旁,量出坍落后拌和物试体最高点与筒的高度差(以mm为单位,读数精确至5mm),即为该拌和物的坍落度。

  x月x日

  我们今天来看看前天浇筑的混凝土,看看工人们是怎么养护的。我还发现上面并没有铺塑料薄膜进行保养,也没见有人往上浇水,后来经仔细观察才发现原来上面涂刷了一层养护剂,混凝土养护剂又称混凝土养生液,是一种涂膜材料,喷涂混凝土养护剂是高分子材料,喷洒在混凝土表面后固化,形成一层致密的薄膜,使混凝土表面与空气隔绝,大幅度降低水分从混凝土表面蒸发损失。从而利用混凝土中自身的水分最大限度地完成水化作用,达到养护的目的。

  查查资料为了保证已浇筑好的混凝土在规定龄期内达到设计要求的强度,并防止产生收缩裂缝,必须认真做好养护工作:

  (1)在浇筑完毕后的12h以内对混凝土加以覆盖和浇水;对于硬性混凝土应在浇筑后1h-2h内养护。一般情况下,混凝土的裸露表面应覆盖吸水能力强的材料,如麻袋,草席,锯末等。

  (2)混凝土浇水养护的时间,对采用硅酸盐水泥,普通硅酸盐水泥和矿渣硅酸盐水泥拌制的混凝土,不得少于7d,对掺用缓凝型外加剂或有抗渗性要求的混凝土,不得小于14d。

  (3)浇水次数应能保持混凝土表面处于润湿状态。一般当气温15℃左右,每天浇水2次-4次,炎热及气候干燥时,适当增加。

  (4)混凝土养护用水一般是生活用水。目前我国很多地方采用塑料布覆盖养护混凝土的方法。当采用塑料布养护混凝土时,起敞露的全部表面应用塑料布覆盖严密,并应保证塑料布内有凝结水。

土木工程实习日记11

  2—12—24星期二天气:晴

  今天是我进行毕业实习的第一天,通过同学的介绍,我的实习单位已经确定下来了,这个假期将在鸿艺集团建筑二公司在客天下的项目部实习。对于今天刚来报到的我,带我的施工员也并没有给我具体的任务,让我自己先了解了解工作环境,带我到了施工现场进行观摩学习,提前适应现场环境,之后我们还到了客天下的其他项目进行参观学习,通过对各个施工现场的参观学习,使我对自己之后的工作也有了初步的定位。我自己对本次的实习也有一个定位,那就是学习,只要值得我学习的地方,我都一定会认真的学,并且努力学好!

  2—12—25星期三天气:晴

  今天是实习的第二天了,也可以说是正式上班的一天,今天的主要任务就是跟着施工员去放线,因为之前实习的单位都是监理单位,真正的放线还没参与过,所以这对于我来说也是一个全新的体验,虽然说在学校我们也做过测量的课程设计,但是我还是觉得现场进行的放线更有实际应用的感觉,也更具代表性,因为现场存在的地形的问题,可能也会遇到不同的问题,通过对遇到的问题的解决这样才能慢慢的提高,这就是一个从理论到实际应用的一个过程。通过这次的放线,我也深深知道实际操作也是基于理论知识之上的,所以我们大学所学课程对我们的工作极为重要!

  2—12—26星期四天气:晴

  今天的主要任务是在办公室看图纸,通过今天的学习也让我学到了不少,项目经理跟我说,即使是当施工员,绘图跟识图的能力也是不可或缺的,还有另外一个比较重要的就是要学会测量放线,把全站仪水准仪要学好。一个工程的最开始便是设计然后出图,图纸是工程的开端,没有图纸工程就如同海市蜃楼,有了图纸不会识图也无济于事。所以说识图能力在我们这个行业里就是我们吃饭的能力。今天通过学习图纸,我知道了一些绘图的技巧,步骤,这些都是极其宝贵的经验积累,我相信在以后的学习中,我会掌握的更好的。我要更加努力的学好实习中交给我的每一件事。

  2—12—27星期五天气:晴

  今天跟着施工员出去放线,主要是利用全站仪进行放线,在学校学习的时候也已经接触了全站仪,所以当听说要去放线的时候并不觉得陌生,来到施工现场后,按着课本里关于使用全站仪的要求,我开始操作,一步步按照学校里学的进行,最后在精平的时候出了一点小问题,不管我怎么调都是有偏差,后来请教了施工员,施工员提供了一种课本之外的方法就行精平,终于调好了,这也让我明白,课本知识毕竟是比较理论的,相比之下,通过实践得出的方法可能会比课本所讲的更好,更实用。因此,在这次的实习中,我也要好好的积累这些实践后的宝贵经验,为以后的工作打下更坚实的基础!

  2—12—28星期六天气:晴

  利用今天休息的时间,我认真总结了刚到鸿艺集团建筑二公司的一些认识。第一,作为一名土木人,最重要的就是责任,因为我们所从事的行业要求我们必须具备这样的素质,出现伤亡惨重的悲剧,说白了造成这种情况的很多都是因为这个行业存在了很多不负责的人员,一心只想着自己能多挣些,却没想过这样做的后果是在未来对社会及一些家庭造成多么沉重的痛苦;第二,土木人也需要有吃苦耐劳,踏实干事的精神,吃苦耐劳这是最基本的了,因为我们的工作环境确实是比较艰苦了的,这也是我们行业性质决定的,我们走在发展的最前端,这个相信土木人都会理解。踏实干事也是最基本的不管你是园建还是土建,工程中的每一道工序都是很重要的,也是我们对工作经验的积累,只有发现问题,解决问题,这样我们的能力才会提高!

  2—12—29星期日天气:晴

  今天是周末,很多人都休息了,办公室比较少人,带我的施工员刚好今天也调休了,所以上午我跟了另一名施工员出去现场查看我们所负责的项目的完成情况,协调各相关人员共同搞好工作。下午的时候是跟着项目经理去现场的,这一趟跟项目经理去现场就让我对施工员的工作性质有了比较直观的认识,也让我见识到了作为一个项目经理应该拥有的工作能力和效率。由于临近春节工程比较赶,有些场地需要及时清理加快施工进度,在施工员没有落实到位的情况下,项目经理亲自到现场查看,然后马上联系相关人员对场地进行清理,同时

  也对迟迟未到的`材料打电话要求尽快送到,不到一会功夫,这些问题就全部解决了,同时还安排好了十几个工班的工作量,这样的工作效率和对工作的责任感,让我肃然起敬,我也暗暗告诉自己杨经理就是我要学习的对象,以后要多向经验丰富的施工员请教问题,以此来提高自己的工作能力!

  2—12—30星期一天气:晴

  今天是星期一,公司这边每星期一都会开例会,这也是我来鸿艺集团二公司参加的第一次例会,从八点到十一点半,整个例会持续了三个半钟,集中也是解决关于实际工程中所遇到的问题,通过这次例会我知道了建筑二公司管理层的主要结构,也让我明白了一个项目要完成好不是一件容易的事,需要各方面的相关负责人一起协调才能共同搞好一个项目,公司的领导的能力也是不容置疑的,只有这样才能驾驭得了这个公司的所有员工。当然要当上领导级别的职位就需要我们在你基层工作的时候要扎实工作,实实在在地做好自己的每一项任务,这也是一个工作经验的总结,想我们土木这种行业的最重要的是经验,所以这也启示我,在刚出来工作的时候要扎实的做自己的工作,努力学东西,积累经验才是我们的重点。

  2—12—31星期二天气:晴

  今天说说我最近在办公室的时候做的最对的事吧,那就是帮项目经理做工程预算资料,根据项目经理写好的工程预算,我负责用excel进行编辑和打印,从这其中我也学到很多,每次项目经理都会用实际的工程手把手地向我讲解每个工程的算法,让我从中明白了多种工程

土木工程实习日记12

  土木工程参观实习日记1 星期一

  上午参观了我们学校南区实验楼的施工现场,共十三层之高。我们到达集合地点后,头上都戴着工程帽;同时施工区的门上也写着:不戴安全帽者不得进如施工现场;由此可见在建筑施工当中首先要注意的就是安全问题!同时,为了确保施工能顺利进行和施工的安全,工地是要用砖墙围护起来的,只有建筑施工的各种车辆和内部人员才可以出入,我们实习是提前经过他们同意的!

  进到施工区,我们一眼就看到了科技楼的构主体,当时构主体给我的感觉就是不像建筑和不好看。这个可能是因为它和我所看到的过的已经建好并投入使用的楼不同。主体前面有个很大的场地,是堆放建筑材料用的,可以看到所堆放的建材主要是钢筋。在钢筋堆放区我们可以看到不同型号的钢筋是分开放的,而且还在其前面标明钢筋的型号和进场时间等信息。

  我们跟着老师上了楼,我们踏上用钢管和铁网搭接成的梯子,开始觉得很危险,四周都有伸出来的钢管或铁条。在承重柱的四周有很多构造柱,它们是用来加大墙的强度的,以避免因墙身过长导致容易坍塌。一路上去,我们看到上面几层楼板的支架还没有拆,这些支架是用钢管和模板组成的,钢管很密,可见要承受完全没有强度的混凝土板和梁需要很大的支撑力。上到第十三层,我观察了其中的几条梁和柱,就像老师说的:梁的下部是首力筋,主梁有九条,次梁有六条;上不是架立筋,主梁和次梁也不同;受力筋和架力筋之间用箍筋绑扎。柱子不一样,三四条梁要交汇于柱,就必然要使梁的钢筋穿过柱子,这样使得柱头的钢筋十分密集,同时浇筑混凝土时也要注意密实。板的配筋一般有受力筋和架力筋,受力筋在下方,分纵横两路;架力筋在上方,也是纵横两路放着。摆好的钢筋要用铁丝绑扎好,为了保证面筋不被踩低下去,还要用马蹄筋将其抬高......我们已感受到了浓厚的建筑氛围。

  土木工程参观实习日记2 星期二

  上午我们参观了汉江新城和天河望江郡,主要是住宅楼。我们先后参观了住宅楼的基础、墙体、柱子、楼板层、楼梯、屋顶以及门窗等部分,也重新巩固了一下它们的作用。当然,阳台、供水供电设备以及各种预留缝,还有抗震墙等我们都做了详细的了解。

  以前总是对建筑工地的塔吊充满许多疑问,特别是塔吊是如何升降的等问题。塔吊是工地上一种常用的起重设备,主要用的是杠杆原理。通过老师的讲解和查资料,我对塔吊的升降原理有了充分的了解:塔吊塔身是模块化设计,由多个长方形塔身钢架连接而成,在塔柱里面装有一个油压千斤顶,想要升高塔身就用千斤顶,然后升高,将塔柱伸长,再用自身的吊臂吊起一段柱身放进去,再缩起千斤顶,就这样往塔身下放一个模块。塔吊的横杆也就是起重臂是固定在有转盘的大套筒中,而塔吊的基座相当于一个小套筒,大套筒在小套筒中的滑升,随着施工高度的增加而增加小套筒的连接件,随之将大套筒滑升至施工高度。降落过程也类同于此,大套筒向下滑落一节,小套筒就拆除一节,并用大套筒的起重臂将其降落。

  通过老师的讲解和相关资料,对混凝土的养护也有了更多的了解.混凝土养护:为了保证已浇筑好的混凝土在规定的龄期内达到设计要求的强度,并防止产生收缩裂缝,必须认真做好养护工作。针对本工程的特点,对不同的部位选用如下的养护方法:

  首先,对于梁板等水平构件采用覆盖浇水养护。在平均气温高于+5℃的自然条件下,用覆盖材料对混凝土表面加以在覆盖并浇水养护,使混凝土在一定时间内保持水化作用所需要的适当温度和湿度条件。应符合下列规定:

  ①覆盖浇水养护在混凝土浇筑完毕后的12h以内进行。

  ②浇水养护时间内,对采用硅酸盐水泥、普通硅酸盐水泥等拌制的混凝土,不得少于7d。

  ③浇水次数根据能够保持混凝土处于湿润的状态来决定。

  ④混凝土的养护用水与拌制水相同。

  ⑤当日平均气温低于5℃时,不得浇水。

  其次,对于混凝土柱采用薄膜布养护。采用不透水、气的薄膜布养护,用薄膜布把柱表面敞露的部分全部严密的覆盖起来,保证混凝土在不失水的情况下得到充足的养护。其优点是不必浇水,操作方便,能重复使用,能提高混凝土的早期强度,加速模具的周转。养护时必须保持薄膜布内有凝水。

  再次,对于墙体混凝土要采用薄膜养生液养护。薄膜养生液养护是将可成膜的溶液喷洒在混凝土表面上,溶液挥发后在混凝土表面成一层薄膜,使混凝土表面与空气隔绝,封闭混凝土中的水份不再被蒸发,而完成水化作用。

  最后,还要考虑冬期混凝土的养护

  竖向构混凝土采用综合蓄热方法养护。对于水平构,采用上铺塑料布加保温被的方法进行保温养护,保温被覆盖要严实,防止混凝土裸露,确保混凝土不受冻。

  土木工程参观实习日记3 星期三

  我们参观了汉中职业技术学院新校区,在这里,我主要向老师了解了一下箍筋的相关知识:

  箍筋用来满足斜截面抗剪强度,并联受力主主筋和受压区混凝土使其共同工作,此外,用来固定主钢筋的位置而使构件(梁或者柱)内各种钢筋构成钢筋骨架的钢筋。

  箍筋分类:分单肢箍筋、开口矩形箍筋、封闭矩形箍筋、菱形箍筋、多边形箍筋、井字形箍筋和圆形箍筋等。

  箍筋设置:箍筋应根据计算确定,箍筋的最小直径与梁高h有关,当h≦800mm时,不宜小于6mm;当h>800mm时,不宜小于8mm。梁支座处的箍筋一般从梁边(或墙边)50mm处开始设置。支承在砌体构上的钢筋混凝土独立梁,在纵向受力钢筋的锚固长度范围内应设置不少于两道的`箍筋,当梁与混凝土梁或柱整体连接时,支座内可不设置箍筋。

  箍筋加密:箍筋加密区是对于抗震构来说的,根据抗震等级的不同,箍筋加密区设置的规定也不同。一般来说,对于钢筋混凝土框架的梁的端部和每层柱子的两端都要进行加密。梁端的加密区长度一般取1.5倍的梁高。柱子加密区长度一般区1/6每层柱子的高度。但最底层(一层)柱子的根部应取1/3的高度。

  箍筋加密范围:加密范围是按照规范规定来的,没有具体的计算公式。柱子和梁的加密区箍筋的设置方法为:①柱箍筋加密范围是:底层柱的柱根加密区长度应取不小于该层柱净高的1/3,以后的加密区范围是按柱长边尺寸、楼层柱净高的1/6,及500mm三者数值中的最大者为加密范围。②梁箍筋加密范围:加密范围从柱边开始,一级抗震等级的框架梁箍筋加密长度为2倍的梁高,二、三、四级抗震等级的框架梁箍筋加密长度为1.5倍的梁高,而且加密区间总长均要满足大于500mm,如果不满足大于500mm,按500mm长度进行加密。

  土木工程参观实习日记4 星期四

  参观了北校区机械学院的实习厂房,一座比较老式的工业厂房建筑,外表像以前的民用建筑。用的是斜屋顶,这样有利于排水,室内的净高明显高于民用建筑。两侧柱子是典型的工业厂房的柱式,上部有牛蹄,用于安装吊车的轨道。其宽面也个立了两根抗风柱,这些柱和每隔一段距离设的梁使墙能有足够的刚度以抵抗强风的荷载。在一个高温锅炉旁的柱子,外围贴了防火材料,保护柱子。实验室的作用在于给构设计师一个能检验其设计可行性的场所,这对建筑物的安全性和可靠性是至关重要的,同时也是科学实验所必备的。在实验室,我们看到了许多大型的实验仪器,它们实质上都是给试件提供压、拉、剪方面的应力,从而检测其能承受力的能力,也就是它们的强度。在实验室,我们还可以看到做各种构件的模型。当然,我们不仅看了各种机器,而且对建工实验有了初步的认识,并建立起一种实验检验假设的观念,这次参观应该是有比较大的收获的。

  通过这几天的现场参观,我们对建筑有了一般的感性认识,但对于施工的过程与一些细部问题和可能发生的危险问题我们知道得还比较少。

  土木工程参观实习日记5 星期五

  我和舍友四人自行参观了汉中市的世纪阳光商场。当然,商场是已装修好并投入使用了,四周当然没有伸出来的钢管或铁条等。为了充分利用空间,楼层间的净高不高于3米的。在这里,我们几个主要了解了墙面装修需要注意的一些事项。

  墙体的装修,有很多种,下面是常见的几种做法的情况:

  一、乳胶漆。是目前墙面处理的主流。

  在二次装修中,乳胶漆涂饰前,对于原涂料层的处理基于下面几种原则:

  1、新房子的墙面一般只需要用粗砂纸打磨,不需要把原漆层铲除。

  2、普通旧房子的墙面一般需要把原漆面铲除。方法是用水先把其表层喷湿,然后用泥刀或者电刨机把其表层漆面铲除。

  3、对于年久失修的旧墙面,表面已经有严重漆面脱落,批烫层呈粉沙化的,需要把漆层和整个批烫铲除,直至见到水泥批烫或者砖层。

  4、然后用双飞粉和熟胶粉调拌打底批平,再就是涂饰乳胶漆了,面层需涂2遍至3遍,每遍之间的间隔时间以24小时为佳。须提醒的是,很多工业涂料都有或多或少的毒性,施工时要注意通风,施工后也要至少一周以上时间挥发后方能入住。

  二、喷涂。

  是水溶性涂料的一种涂刷方法,利用水包油的特点,使用加压喷色枪进行施工。可形成多种颜色纹理,效果淡雅,有立体感。喷涂施工方式的最主要优点是施工快速,可大大缩短施工工期。其缺点是后期维护困难,容易因小部分披落而使整个表面伤痕累累,除非大面积处理,否则无法恢复原状。另外要注意的是,如果对金属表面进行喷涂处理,最好是选用金属漆(磁漆类)。

  三、墙纸。

  装修相当普遍。主要有纸造墙纸、化纤墙纸、塑料墙纸。而布质的墙纸一般称为墙布,不划归墙纸一类。墙纸可印图案,图案变化多端,色泽丰富,且施工方便快捷。墙纸的施工,最主要的关键技术是防霉和处理伸缩性的问题:

  1)防霉的处理。墙纸张贴前,需要先把基面处理好,可以双飞粉加熟胶粉进行批烫整平。待其干透后,再刷上一两遍的清漆,然后再行张贴。

  2)伸缩性的处理。墙纸的伸缩性是一个老大难问题,要解决就是从预防着手。一方面一定要预留0.5mm的重叠层,有一些人片面追求美观而把这个重叠取消,这是不妥的。另外,尽量选购一些伸缩性较好的墙纸。

  四、瓷砖。

  瓷砖多数应用于厨房、厕所,阳台等墙面。瓷砖装修的最大优点是耐脏。瓷砖装修一个主要问题是防水层的处理。因为在厨厕等地方多数要用水。所以墙面的防水更应高度注意。没有做防水的新房子或者需要更换瓷片的旧房子,都需要重新做防水层。防水层的处理主要办法是:地面及墙面1米高度的宜用专业的防水剂,例如911号防水剂。而墙面高于1米的位置可以选用便宜一点的沥青油做防水。如果经济不充许,也可以直接用沥青或者树脂做地面防水。地面及地面20厘米的位置一定要做厚点。新房子做防水层,施工后要注意检查表面应无空隙。旧房子拆除旧瓷砖面后,需要先简单做水泥批烫后,方可做防水层。瓷砖施工后,如果出现破损需要进行维修时,要小心,如果该位置偏低,可能防水层在拆除时破裂,在补上新砖前,同样进行进行防水层修复,方可铺贴瓷砖。装修完毕后,尽量避免在低于1米高度的地方钻打孔眼。

  五、木板饰面。

  木板饰面是现在一些高档装修的做法。一般是在9厘底板上贴3厘饰面板,再打上蚊钉固定。木板饰面可作各种造型,且木饰面板具有各种天然的纹理,可给室内带来华丽的效果。

  无论何种装修,都要保持表面的清洁。饰面板买进场后就应该刷一遍清漆做为保护层。木板饰面中,如果采用的是饰面板装饰的,可能技术问题不大,但如果采用的是夹板装饰,表面刷漆(混油)的做法的话,那么可能就有防开裂的要求了。木饰面防开裂的做法是:

  1)接缝处要45度角处理。其接触处形成三角形槽面。

  2)在槽里填入原子灰腻子,及贴上补毂链?表面调色腻子批平。

  4)再进行其他的漆层处理。木饰面的固定用的钉一定要使用蚊钉,在表层处理时,用调色腻子填平即可。

  六、石材饰面。

  石材装饰墙面的做法,属于高档装修做法。一般多采用进口大理石,造价较高。在墙面装修中采用石材施工,主要分为两种做法:湿贴法和干挂法两种。

  1、湿贴法与瓷砖的铺设是一样的,具体施工方法请参阅本文上款有关瓷砖的施工部分。

  2、干挂法是目前在建筑业备收欢迎的做法。但由于干挂法需要占用额外的空间位置,所以对于面积较小的室内装修时,较少采用。

土木工程实习日记13

  20xx-12-24 星期二 天气:晴

  今天是我进行毕业实习的第一天,通过同学的介绍,我的实习单位已经确定下来了,这个假期将在鸿艺集团建筑二公司在客天下的项目部实习。对于今天刚来报到的我,带我的施工员也并没有给我具体的任务,让我自己先了解了解工作环境,带我到了施工现场进行观摩学习,提前适应现场环境,之后我们还到了客天下的其他项目进行参观学习,通过对各个施工现场的参观学习,使我对自己之后的工作也有了初步的定位。我自己对本次的实习也有一个定位,那就是学习,只要值得我学习的地方,我都一定会认真的学,并且努力学好!

  20xx-12-25 星期三 天气:晴

  今天是实习的第二天了,也可以说是正式上班的一天,今天的主要任务就是跟着施工员去放线,因为之前实习的单位都是监理单位,真正的放线还没参与过,所以这对于我来说也是一个全新的体验,虽然说在学校我们也做过测量的课程设计,但是我还是觉得现场进行的放线更有实际应用的感觉,也更具代表性,因为现场存在的地形的问题,可能也会遇到不同的问题,通过对遇到的问题的解决这样才能慢慢的提高,这就是一个从理论到实际应用的一个过程。通过这次的放线,我也深深知道实际操作也是基于理论知识之上的,所以我们大学所学课程对我们的工作极为重要!

  20xx-12-26 星期四 天气:晴

  今天的主要任务是在办公室看图纸,通过今天的学习也让我学到了不少,项目经理跟我说,即使是当施工员,绘图跟识图的能力也是不可或缺的,还有另外一个比较重要的就是要学会测量放线,把全站仪水准仪要学好。一个工程的最开始便是设计然后出图,图纸是工程的开端,没有图纸工程就如同海市蜃楼,有了图纸不会识图也无济于事。所以说识图能力在我们这个行业里就是我们吃饭的能力。今天通过学习图纸,我知道了一些绘图的技巧,步骤,这些都是极其宝贵的经验积累,我相信在以后的学习中,我会掌握的更好的。我要更加努力的学好实习中交给我的每一件事。

  20xx-12-27 星期五 天气:晴

  今天跟着施工员出去放线,主要是利用全站仪进行放线,在学校学习的时候也已经接触了全站仪,所以当听说要去放线的时候并不觉得陌生,来到施工现场后,按着课本里关于使用全站仪的要求,我开始操作,一步步按照学校里学的进行,最后在精平的时候出了一点小问题,不管我怎么调都是有偏差,后来请教了施工员,施工员提供了一种课本之外的方法就行精平,终于调好了,这也让我明白,课本知识毕竟是比较理论的,相比之下,通过实践得出的方法可能会比课本所讲的更好,更实用。因此,在这次的实习中,我也要好好的积累这些实践后的宝贵经验,为以后的工作打下更坚实的基础!

  20xx-12-28 星期六 天气:晴

  利用今天休息的时间,我认真总结了刚到鸿艺集团建筑二公司的一些认识。第一,作为一名土木人,最重要的就是责任,因为我们所从事的行业要求我们必须具备这样的素质,现在经常能在新闻中看到哪里的工程又出事故,出现伤亡惨重的悲剧,说白了造成这种情况的很多都是因为这个行业存在了很多不负责的人员,一心只想着自己能多挣些,却没想过这样做的后果是在未来对社会及一些家庭造成多么沉重的痛苦一件事。

  20xx-12-27 星期五 天气:晴

  今天跟着施工员出去放线,主要是利用全站仪进行放线,在学校学习的时候也已经接触了全站仪,所以当听说要去放线的时候并不觉得陌生,来到施工现场后,按着课本里关于使用全站仪的要求,我开始操作,一步步按照学校里学的进行,最后在精平的时候出了一点小问题,不管我怎么调都是有偏差,后来请教了施工员,施工员提供了一种课本之外的方法就行精平,终于调好了,这也让我明白,课本知识毕竟是比较理论的,相比之下,通过实践得出的方法可能会比课本所讲的更好,更实用。因此,在这次的实习中,我也要好好的积累这些实践后的宝贵经验,为以后的工作打下更坚实的基础!

  20xx-12-28 星期六 天气:晴

  利用今天休息的时间,我认真总结了刚到鸿艺集团建筑二公司的一些认识。第一,作为一名土木人,最重要的就是责任,因为我们所从事的行业要求我们必须具备这样的素质,现在经常能在新闻中看到哪里的工程又出事故,出现伤亡惨重的悲剧,说白了造成这种情况的很多都是因为这个行业存在了很多不负责的人员,一心只想着自己能多挣些,却没想过这样做的后果是在未来对社会及一些家庭造成多么沉重的痛苦;第二,土木人也需要有吃苦耐劳,踏实干事的精神,吃苦耐劳这是最基本的了,因为我们的工作环境确实是比较艰苦了的`,这也是我们行业性质决定的,我们走在发展的最前端,这个相信土木人都会理解。踏实干事也是最基本的不管你是园建还是土建,工程中的每一道工序都是很重要的,也是我们对工作经验的积累,只有发现问题,解决问题,这样我们的能力才会提高!

  20xx-12-29 星期日 天气:晴

  今天是周末,很多人都休息了,办公室比较少人,带我的施工员刚好今天也调休了,所以上午我跟了另一名施工员出去现场查看我们所负责的项目的完成情况,协调各相关人员共同搞好工作。下午的时候是跟着项目经理去现场的,这一趟跟项目经理去现场就让我对施工员的工作性质有了比较直观的认识,也让我见识到了作为一个项目经理应该拥有的工作能力和效率。由于临近春节工程比较赶,有些场地需要及时清理加快施工进度,在施工员没有落实到位的情况下,项目经理亲自到现场查看,然后马上联系相关人员对场地进行清理,同时也对迟迟未到的材料打电话要求尽快送到,不到一会功夫,这些问题就全部解决了,同时还安排好了十几个工班的工作量,这样的工作效率和对工作的责任感,让我肃然起敬,我也暗暗告诉自己杨经理就是我要学习的对象,以后要多向经验丰富的施工员请教问题,以此来提高自己的工作能力!

  20xx-12-30 星期一 天气:晴

  今天是星期一,公司这边每星期一都会开例会,这也是我来鸿艺集团二公司参加的第一次例会,从八点到十一点半,整个例会持续了三个半钟,集中也是解决关于实际工程中所遇到的问题,通过这次例会我知道了建筑二公司管理层的主要结构,也让我明白了一个项目要完成好不是一件容易的事,需要各方面的相关负责人一起协调才能共同搞好一个项目,公司的领导的能力也是不容置疑的,只有这样才能驾驭得了这个公司的所有员工。当然要当上领导级别的职位就需要我们在你基层工作的时候要扎实工作,实实在在地做好自己的每一项任务,这也是一个工作经验的总结,想我们土木这种行业的最重要的是经验,所以这也启示我,在刚出来工作的时候要扎实的做自己的工作,努力学东西,积累经验才是我们的重点。

  20xx-12-31 星期二 天气:晴

  今天说说我最近在办公室的时候做的最对的事吧,那就是帮项目经理做工程预算资料,根据项目经理写好的工程预算,我负责用excel进行编辑和打印,从这其中我也学到很多,每次项目经理都会用实际的工程手把手地向我讲解每个工程的算法,让我从中明白了多种工程量的计算依旧,同时也从多次编辑中,明白对于我们来讲,计算机能力也是不可或缺的,想想如果在进行编辑时因为一个小问题一直处理不好的话,就连自己都觉得对不起自己了,所以我们也要及时的学习相应的计算机应用能力,以适应工程的需要。事无大小,我对待工作的态度就是不管是什么任务我都会认真对待,努力做到最好,不懂的地方多向项目经理或者施工员们请教。做好每一件小事就是最大的事!

  20xx-01-01 星期三 天气:晴

  今天是元旦,公司放假,我也回到学校休息一天,通过将近十天的学习,我也或多或少的学到了挺多的东西。我认为在工作最重要的是要有肯学东西的态度,这样才能学到东西,只要你积极去学东西,我认为很多师傅都会慢慢把经验传授给你的,在鸿艺这样的大公司还是有很多厉害的工程师的,因此我也想好好的跟施工员学习,学习技术也要学习与人沟通。

  20xx-01-02 星期四 天气:晴

  今天由于带我的施工员调休不用上班,所以今天就跟着项目经理去现场。一路上,项目经理用自己多年的工作经验,跟我交谈着作为一名施工员最重要的是什么和该具备什么能力,听了项目经理的话,也是让我深受启发,印象最深的就是他讲到的现场管理方法“三控三管一协调”,听了项目经理的详细解释后更是觉得作为一名施工员,协调管理能力是相当重要的。我对以后自己重点发展的东西也有了新的定位,这对我来说也是很重要的经验积累。

  20xx-01-03 星期五 天气:晴

  最近突然对放线比较感兴趣,一来是因为测量比较能学到东西,而且通过合作共同去完成某件事是很有成就感的。有时候我们也在放线的时候自己找点乐子,以打发工地上比较乏味的工作,这就是在工作中寻找快乐吧,这样子工作起来就不会太枯燥了。我觉得,无论是从事什么工作,我们都应该在工作中寻找乐趣,有了乐趣我们就会热爱工作,工作起来就充满热情,这种感觉也可以带动同事,共同营造好的工作氛围。这就是工作中的乐趣吧。

  20xx-01-04 星期六 天气:晴

  今天刚好是轮休日,不用上班,不过我在最近的工作中因为经常要放线,所以我就上网查阅有关测量放线的视频,以此来提高我的实际操作能力。并且查阅了关于测量的注意事项,总结如下对于全站仪放线时的注意事项,说以下几点:

  1 放线工作最好三人为一小组,一人负责看图以及操作仪器,另外两人配合定出点位(一人可将油漆、铅笔、木桩、铁钉、锤子、对讲机装入工具袋中携带,另外一人移动棱镜);

  2棱镜使用一段时间后要进行检验,当棱镜气泡居中后,长时间的使用有可能造成棱镜杆下部铁尖与棱镜中心不在一条铅垂线上,造成瞄准时的误差;

  3 棱镜要面向全站仪方向,避免信号的无法反射;

  4 间歇当中,仪器要处于测角模式中,因为测距模式会过多的消耗电池电量。

  20xx-01-05 星期日 天气:晴

  今天项目经理再一次带我到项目部的现场去检查工作。一到大门口,项目经理就赞扬门口挂的一块安全警示牌:进入施工现场,请戴好安全帽。其中“戴好”两个字用红漆写的,非常醒目,旁边还画着一幅如何正确佩戴安全帽的示意图。工地负责人介绍说,这是针对有些人戴安全帽马虎提出的。虽然只多了一个“好”字,但其安全要求却深化了很多。这让我记起了我们学院的实训基地上的牌子,当时王老师还着重跟我们强调施工现场的安全问题是重中之重。只有搞好安全工作,施工才会进展顺利!

  20xx-01-06 星期一 天气:晴

  今天的主要任务也是对明年准备施工的规划区进行放线。跟了施工员也有十几天了,这次我想自己试着操作,带我的陈工也是放手让我试试,虽然说让我操作,但是最后也要通过他的复核的。这一次的操作给我的感觉就是,真正的在现场放线跟在学校时候的测量实习还是有比较大的区别的,第一,在施工现场很多时候会受到实际情况的影响,就拿我们这次放线的地点,由于是一个还未开工的山头,山上依旧有很多植被,有时候我们就会被树挡到,如果树比较小还比较好办,直接把挡到的树枝树叶折掉,如果是没办法这样做,那我们就只能换测站了,然而在学校一般都不会遇到这样的问题,这样进行实地测量因为遇到的问题多了,学到的东西也就更多了。第二,在学校进行测量实习时都是比较古板式,都是进行机械性操作,但在现场放线有时候就要面临改测站,这也是一个区别。这几天的测量放线让我也学到了不少东西,接下来我还会不断学习有关测量的知识。

  20xx-01-07 星期二 天气:多云

  今天看到的内容是之前没有看过的,跟着施工员去现场旁站浇筑基地梁。早上我们按照昨天跟班组约好的时间早早来到现场,到了现场的时候,混凝土泵机已经到了现场并开始在调控,已经伸展泵送臂,大概过了半个钟,也是混凝土泵机一切准备好了之后,混凝土车也开到了现场,在混凝土跟泵机对接完毕之后,混凝土开始往泵机卸混凝土,泵机的操作员也是利用无线遥控器对泵机进行现场操控,施工班组这边一个人推着泵机最前端的橡胶管进行浇筑,一人负责进行插实,另外一人则负责把漏到地上的混凝土铲到不均匀的地方,在各方有序的分工合作下,大概十五分钟后,第一车混凝土浇筑完成。接下来的四车混凝土也是井然有序的进入现场,大概两个钟后整个地圈梁浇筑完毕。这是我第一次在大型的施工现场看到浇筑混凝土,整个过程也让我学会了不少的东西。让我觉得在施工现场学到的东西要远比在学校的来的真实直观,当然这也离不开在学校学的理论

  20xx-01-08 星期三 天气:多云转晴

  今天跟着施工员去了施工现场,本来打算是要放线的,后来也出现了一些状况,带到现场的对讲机突然没电了,这也给后来的工作带来了一定的难度。这个也让我想起了在学校学过的,准备测量前一定要检查仪器是否可以用,比如要检查全站仪是否有点,工作是否带齐,图纸、笔记本、笔是否都带了,虽然这些都是非常小的事,可是有时候就是会对工作带来很大的困难,所以这就要求我们要形成一种习惯,这样不但可以形成一种良好的工作习惯,也可以给工作带来很大的帮助。所以,施工员也要求我每次到施工现场进行放线时都要进行工作前的例行检查。

  20xx-01-09 星期四 天气:多云转晴

  前天浇筑的地基梁在今天拆模了,我也去了现场看施工班组尽心拆模。然后检查了拆模之后地基梁的质量,总体上都还可以。说起拆模说是小事也得认真对待,也要有正确的拆模顺序才行,不然就很可能会发生工伤事故。遵循先支后拆,先拆非承重部位,后拆承重部位以及自上而下的原则,拆模时,严禁用大锤和撬棍硬砸硬撬。任何的工程都要遵照一定的原则来遵循,不然就会存在安全隐患,拆墙亦是如此。就在今天办公室主任说到的一件事,有一堵墙需要拆掉,但是工人没有遵照从上往下拆墙的顺序,导致在后来墙体突然坠落砸中在正下方作业的工人,导致小腿粉碎性骨折。事故往往都发生在不经意之间,如果我们要避免的话就要求我们要按技术要求就行工作,这样既能避免不必要的伤害,也能提高工作效率!

  20xx-01-10 星期五 天气:多云转晴

  今天在工地上看到一根浇筑好的柱子出现大面积的蜂窝麻面,却没有进行处理,于是我就请示了施工员并找来工人就行处理。回到办公室的之后我就特意查了出现蜂窝麻面的原因和处理措施,查阅的结果如下:

  产生的原因

  1)模板表面粗糙或隔离剂涂刷不匀,拆模时混凝土表面被粘坏;

  2)摸板拼缝不严,局部漏浆;

  3)混凝土配合比不当;

  4)混凝土搅拌时间不够,未拌合均匀,和易性差;

  5)混凝土未分层下料,振捣不实,或漏振,混凝土中的气泡未排出;

  6)钢筋较密,使用的石子粒径过大或坍落度过小;

  7)基础、柱、墙根部未稍加间歇就继续灌上层混凝土。

  8)在钢筋较密的部位或预留孔洞和埋件处,混凝土下料被卡住,未振捣就继续浇筑上层混凝土;

  9)混凝土离析,砂浆分离,石子成堆,严重跑浆,又未进行振捣。

  10)混凝土养护时间不够,拆摸过早。

  处理方法

  1)麻面:表面作粉刷的,可不处理,表面无粉刷的,应在麻面部位浇水充分湿润后,用原混凝土配合比取石子砂浆,将麻面抹平压光。

  2)小蜂窝:洗刷干净后,用1:2 或1:2.5 水泥砂浆抹平压实;较大蜂窝,凿去蜂窝处薄弱松散颗粒,刷洗净后,支模,用高一级细石混凝土加膨胀剂仔细填塞捣实,表面抹砂浆或灌筑混凝土封闭后,进行水泥压浆处理。

  3)孔洞:孔洞周围的松散混凝土和软弱浆膜凿除,用压力水冲洗,湿润后用高强度等级细石混凝土加膨胀剂仔细浇灌、捣实。

  20xx-01-11 星期六 天气:多云转晴

  今天是星期六本来都已经打算休息,不过项目经理打电话跟我说,我们部门有另外一个施工员要调休,明天人手不够,要我今天继续上班,这也让我体会到作为一个土木人就是要随时准备上班,随时准备上施工现场。今天有幸跟着项目经理见到了鸿艺集团的总裁,也看到了一个作为企业领导人的风采,本可不不用亲赴现场监督指导,但是蔡总还是抽空来到现场对重点工程进行指导施工,重点说明一些功能性要求,我们一行人陪同蔡总在现场各个地方进行巡查。这也让我联想到鸿艺有如今这么恢宏的前景肯定也离不开公司上层领导的亲力亲为。领导都亲力亲为,作为一个基层管理者我们更应该学习这种精神!

  20xx-01-12 星期日 天气:多云转晴

  都说每个工地在年底都有一件大事,那就是加班。我所在的项目也是如此,这个月也是一直在跟着各个工班的施工进度,要在过年放假前完成进度安排,工人们加班加点赶工期,我们施工员也是轮流加班跟进度。不过加班归加班,质量却永远都是排在进度之前的,没有质量的工程都是豆腐渣,我们坚决不做这样的工程,所以我们施工员也是每天都跟进各自所负责的项目,努力做到在按时完成任务的同时也要按质完成!鸿艺之所以越来越壮大也正是因为集团一直是秉持着质量优先的原则!这也应该是每一个从事建筑行业的工作人员应该要有的工作准则!

土木工程实习日记14

  20xx-01-06星期一天气:晴

  今天的主要任务也是对明年准备施工的规划区进行放线。跟了施工员也有十几天了,这次我想自己试着操作,带我的陈工也是放手让我试试,虽然说让我操作,但是最后也要通过他的复核的。这一次的操作给我的感觉就是,真正的在现场放线跟在学校时候的测量实习还是有比较大的区别的,第一,在施工现场很多时候会受到实际情况的影响,就拿我们这次放线的地点,由于是一个还未开工的山头,山上依旧有很多植被,有时候我们就会被树挡到,如果树比较小还比较好办,直接把挡到的.树枝树叶折掉,如果是没办法这样做,那我们就只能换测站了,然而在学校一般都不会遇到这样的问题,这样进行实地测量因为遇到的问题多了,学到的东西也就更多了。第二,在学校进行测量实习时都是比较古板式,都是进行机械性操作,但在现场放线

  有时候就要面临改测站,这也是一个区别。这几天的测量放线让我也学到了不少东西,接下来我还会不断学习有关测量的知识。

土木工程实习日记15

  土木工程大一实习日记1

  20xx-12-24星期二天气:晴

  今天是我进行毕业实习的第一天,通过同学的介绍,我的实习单位已经确定下来了,这个假期将在鸿艺集团建筑二公司在客天下的项目部实习。对于今天刚来报到的我,带我的施工员也并没有给我具体的任务,让我自己先了解了解工作环境,带我到了施工现场进行观摩学习,提前适应现场环境,之后我们还到了客天下的其他项目进行参观学习,通过对各个施工现场的参观学习,使我对自己之后的工作也有了初步的定位。我自己对本次的实习也有一个定位,那就是学习,只要值得我学习的地方,我都一定会认真的学,并且努力学好!

  土木工程大一实习日记2

  20xx-12-25星期三天气:晴

  今天是实习的第二天了,也可以说是正式上班的一天,今天的主要任务就是跟着施工员去放线,因为之前实习的单位都是监理单位,真正的放线还没参与过,所以这对于我来说也是一个全新的体验,虽然说在学校我们也做过测量的课程设计,但是我还是觉得现场进行的放线更有实际应用的感觉,也更具代表性,因为现场存在的地形的问题,可能也会遇到不同的问题,通过对遇到的问题的解决这样才能慢慢的提高,这就是一个从理论到实际应用的一个过程。通过这次的放线,我也深深知道实际操作也是基于理论知识之上的,所以我们大学所学课程对我们的工作极为重要!

  土木工程大一实习日记3

  20xx-12-26星期四天气:晴

  今天的主要任务是在办公室看图纸,通过今天的学习也让我学到了不少,项目经理跟我说,即使是当施工员,绘图跟识图的能力也是不可或缺的,还有另外一个比较重要的就是要学会测量放线,把全站仪水准仪要学好。一个工程的最开始便是设计然后出图,图纸是工程的开端,没有图纸工程就如同海市蜃楼,有了图纸不会识图也无济于事。所以说识图能力在我们这个行业里就是我们吃饭的能力。今天通过学习图纸,我知道了一些绘图的技巧,步骤,这些都是极其宝贵的经验积累,我相信在以后的学习中,我会掌握的`更好的。我要更加努力的学好实习中交给我的每一件事。

  土木工程大一实习日记4

  20xx-12-27星期五天气:晴

  今天跟着施工员出去放线,主要是利用全站仪进行放线,在学校学习的时候也已经接触了全站仪,所以当听说要去放线的时候并不觉得陌生,来到施工现场后,按着课本里关于使用全站仪的要求,我开始操作,一步步按照学校里学的进行,最后在精平的时候出了一点小问题,不管我怎么调都是有偏差,后来请教了施工员,施工员提供了一种课本之外的方法就行精平,终于调好了,这也让我明白,课本知识毕竟是比较理论的,相比之下,通过实践得出的方法可能会比课本所讲的更好,更实用。因此,在这次的实习中,我也要好好的积累这些实践后的宝贵经验,为以后的工作打下更坚实的基础!

  土木工程大一实习日记5

  20xx-12-28星期六天气:晴

  利用今天休息的时间,我认真总了刚到鸿艺集团建筑二公司的一些认识。第一,作为一名土木人,最重要的就是责任,因为我们所从事的行业要求我们必须具备这样的素质,现在经常能在新闻中看到哪里的xx工程又出事故,出现伤亡惨重的悲剧,说白了造成这种情况的很多都是因为这个行业存在了很多不负责的人员,一心只想着自己能多挣些,却没想过这样做的后果是在未来对社会及一些家庭造成多么沉重的痛苦;第二,土木人也需要有吃苦耐劳,踏实干事的精神,吃苦耐劳这是最基本的了,因为我们的工作环境确实是比较艰苦了的,这也是我们行业性质决定的,我们走在发展的最前端,这个相信土木人都会理解。踏实干事也是最基本的不管你是园建还是土建,工程中的每一道工序都是很重要的,也是我们对工作经验的积累,只有发现问题,解决问题,这样我们的能力才会提高!

  土木工程大一实习日记6

  20xx-12-29星期日天气:晴

  今天是周末,很多人都休息了,办公室比较少人,带我的施工员刚好今天也调休了,所以上午我跟了另一名施工员出去现场查看我们所负责的项目的完成情况,协调各相关人员共同搞好工作。下午的时候是跟着项目经理去现场的,这一趟跟项目经理去现场就让我对施工员的工作性质有了比较直观的认识,也让我见识到了作为一个项目经理应该拥有的工作能力和效率。由于临近春节工程比较赶,有些场地需要及时清理加快施工进度,在施工员没有落实到位的情况下,项目经理亲自到现场查看,然后马上联系相关人员对场地进行清理,同时

  也对迟迟未到的材料打电话要求尽快送到,不到一会功夫,这些问题就全部解决了,同时还安排好了十几个工班的工作量,这样的工作效率和对工作的责任感,让我肃然起敬,我也暗暗告诉自己杨经理就是我要学习的对象,以后要多向经验丰富的施工员请教问题,以此来提高自己的工作能力!

  土木工程大一实习日记7

  20xx-12-30星期一天气:晴

  今天是星期一,公司这边每星期一都会开例会,这也是我来鸿艺集团二公司参加的第一次例会,从八点到十一点半,整个例会持续了三个半钟,集中也是解决关于实际工程中所遇到的问题,通过这次例会我知道了建筑二公司管理层的主要构,也让我明白了一个项目要完成好不是一件容易的事,需要各方面的相关负责人一起协调才能共同搞好一个项目,公司的领导的能力也是不容置疑的,只有这样才能驾驭得了这个公司的所有员工。当然要当上领导级别的职位就需要我们在你基层工作的时候要扎实工作,实实在在地做好自己的每一项任务,这也是一个工作经验的总,想我们土木这种行业的最重要的是经验,所以这也启示我,在刚出来工作的时候要扎实的做自己的工作,努力学东西,积累经验才是我们的重点。

  土木工程大一实习日记8

  20xx-12-31星期二天气:晴

  今天说说我最近在办公室的时候做的最对的事吧,那就是帮项目经理做工程预算资料,根据项目经理写好的工程预算,我负责用excel进行编辑和打印,从这其中我也学到很多,每次项目经理都会用实际的工程手把手地向我讲解每个工程的算法,让我从中明白了多种工程

  量的计算依旧,同时也从多次编辑中,明白对于我们来讲,计算机能力也是不可或缺的,想想如果在进行编辑时因为一个小问题一直处理不好的话,就连自己都觉得对不起自己了,所以我们也要及时的学习相应的计算机应用能力,以适应工程的需要。事无大小,我对待工作的态度就是不管是什么任务我都会认真对待,努力做到最好,不懂的地方多向项目经理或者施工员们请教。做好每一件小事就是最大的事!

  土木工程大一实习日记9

  20xx-01-01星期三天气:晴

  今天是元旦,公司放假,我也回到学校休息一天,通过将近十天的学习,我也或多或少的学到了挺多的东西。我认为在工作最重要的是要有肯学东西的态度,这样才能学到东西,只要你积极去学东西,我认为很多师傅都会慢慢把经验传授给你的,在鸿艺这样的大公司还是有很多厉害的工程师的,因此我也想好好的跟施工员学习,学习技术也要学习与人沟通。

  土木工程大一实习日记10

  20xx-01-02星期四天气:晴

  今天由于带我的施工员调休不用上班,所以今天就跟着项目经理去现场。一路上,项目经理用自己多年的工作经验,跟我交谈着作为一名施工员最重要的是什么和该具备什么能力,听了项目经理的话,也是让我深受启发,印象最深的就是他讲到的现场管理方法“三控三管一协调”,听了项目经理的详细解释后更是觉得作为一名施工员,协调管理能力是相当重要的。我对以后自己重点发展的东西也有了新的定位,这对我来说也是很重要的经验积累。
